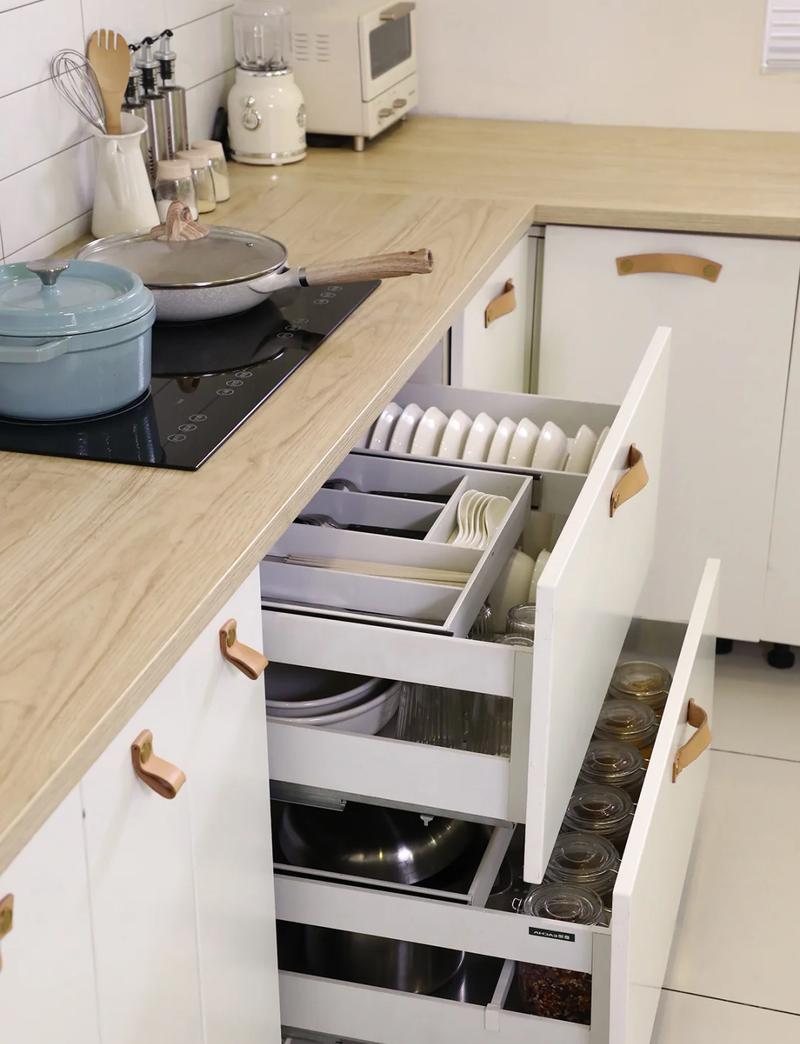

问:厨房装修,先做水电还是先定橱柜?我差点被顺序搞疯了! 答:必须先定橱柜再改水电!别听装修队瞎忽悠说先走完线再说。没橱柜设计图,你插座位置、上下水全凭感觉——后期装完发现洗碗机背后没留电,净水器没地方插,灶台下插座位置不对,难道再砸墙?流程大致是这样:先找橱柜设计师量尺出初步方案,然后再让水电工照着点位开槽。注意,冰箱插座不要留在正后方,留在侧边,不然冰箱塞不靠墙。另外,燃气管道改动必须先报燃气公司,千万别私自改,漏气不是开玩笑的。 问:厨房防水到底要不要做?师傅说不用,我慌了! 答:有地漏就做,没地漏可以不涂刷,但必须加挡水条!大部分商品房的厨房都没有地漏,因为开发商默认你不会大面积积水。但你得考虑万一角阀爆裂、洗碗机漏水呢?所以我个人强烈建议:水管打压完后,用水区域(水槽下方)单独做一米见方的防水,成本多不了两百块,买个心安。常见误区是地面全刷,其实真漏起来,水往客厅流,不如在门槛石下做个止水坎,配合24小时闭水试验。说不好听的,就算不做,柜体也得用防水铝箔板垫着。🪚 橱柜与收纳


🧱 瓷砖与吊顶

💰 预算与工期
问:5万块钱装修厨房,够吗?怎么分配才合理?我可不想超预算! 答:紧凑点够的。大致分配:橱柜1.5万(地柜4米、吊柜2米,用多层柜体+品牌颗粒板门板);电器1.2万(烟灶套装3000,洗碗机4000,冰箱3000,净水器2000);墙地砖加铺贴6000;集成吊顶加灯1500;水电改造2000(不移位情况下);五金水槽龙头2000;剩下两三千备着,比如燃气改管、杂费。想省钱,就别做抽屉拉篮,淘宝买可调节层板;台面下挂做单层别做双层;品牌选本地工厂店。最容易超支的是电器,买之前看洗碗机大小,别想装13套的,买个8套也够用。预算内别碰进口岩板、嵌入式大怪物拉篮,那玩意儿一套就奔着10万去了。 问:翻新老厨房,工期一般要多久?能正常住吗?我家没别的地方做饭啊 答:拆旧到完工,最快10天。流程:拆橱柜、铲墙1天;水电点位移改2天(必须重新打压);贴砖加养护3-4天;橱柜复尺后生产和安装要等15-20天?不对,那是新做,翻新的话,一般橱柜厂加急7天出货,这期间正好贴完砖干透,然后装吊顶1天,橱柜安装1天,台面安装1天,烟灶安装调试1天。所以总跨度约两周。其间你肯定没法正常生火,建议买个电磁炉和微波炉临时对付,早餐全靠外卖。住也能住,就是灰大,家具全拿防尘膜盖好。注意:拆旧时一定保护好地面,别砸坏水管电线,老房子铸铁下水管千万别动,一碰就碎。⚠️ 特别提醒
