⚡ 开局暴击:预算就这么点儿,怎么分?
问:办公室装修,100平,预算只有15万,怎么分才不超?

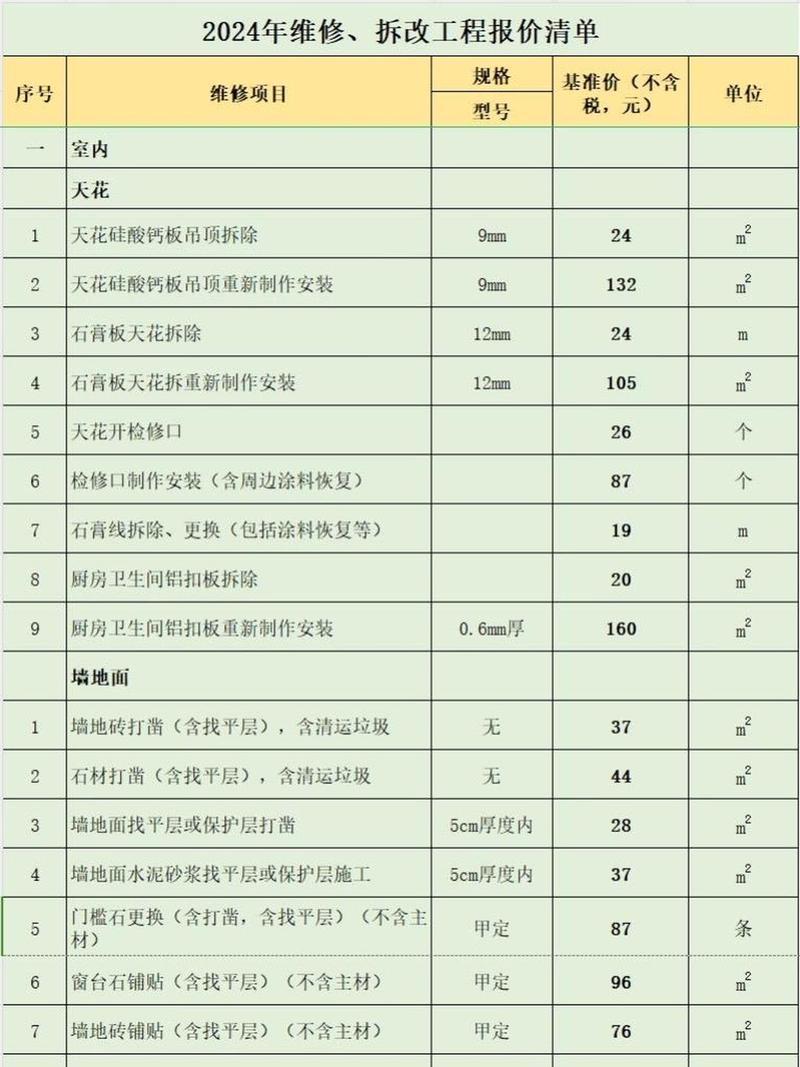

答:先砸墙!格局不改,后面全是浪费钱。我一般把预算劈成三块儿——硬装6万,软装5万,剩下4万当救命稻草。硬装里,水电改造千万别省,我见过太多公司开业半年就跳闸,刨地板修线路,工位全搬空,那场面…惨烈。
注意,报价单里的“预收”都是坑,签合同前瞪大眼,把水电点位、瓷砖品牌、乳胶漆型号全锁死,后期增项能折腾死你。墙地砖买中档广东砖就行,没必要迷信进口,那玩意儿溢价能买辆五菱mini。
办公室装修预算表与水电改造施工现场
🔨 施工顺序乱了,工期直接爆炸
问:办公室装修,正确的施工顺序到底是啥?我工长说先做木工,对吗?
答:胡说!记住这个死顺序:拆旧→砌墙→水电→贴砖→木工→油漆→安装。木工往后放!否则水电开槽的灰能把新打的柜子埋了。

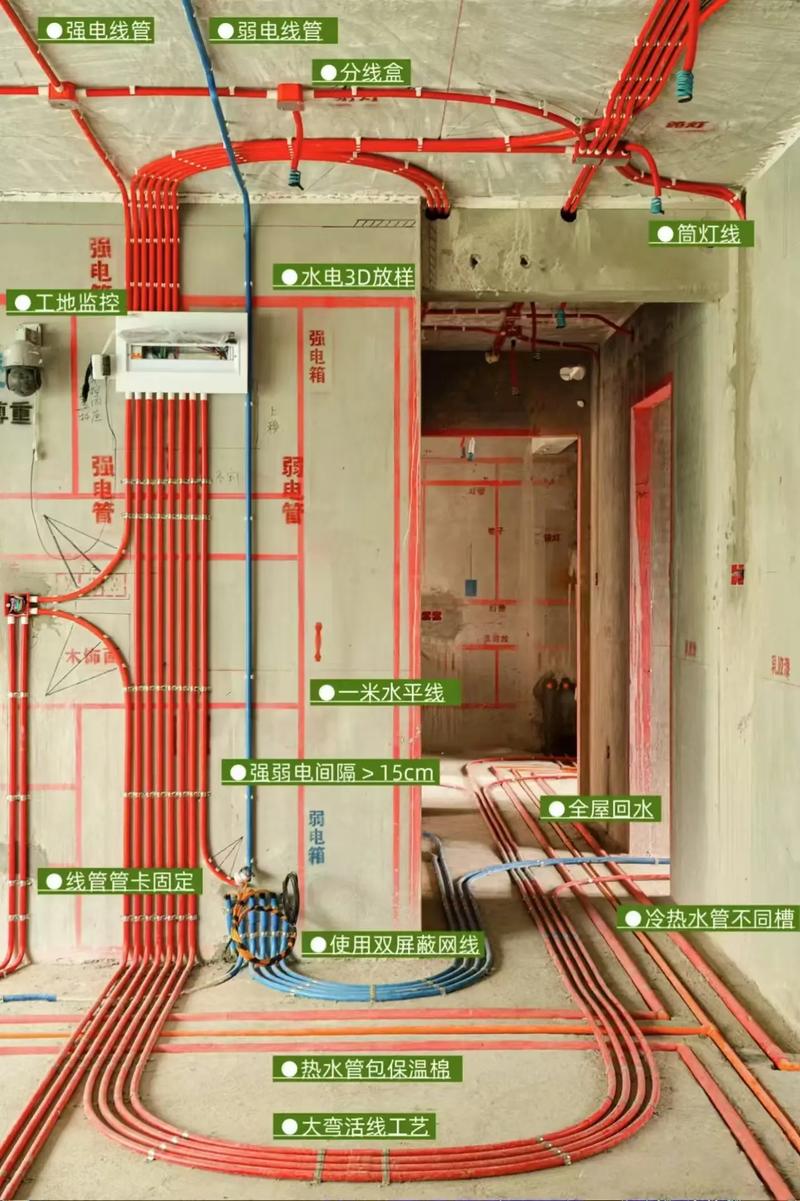

工期管理上,水电定位那天你必须到场,拿粉笔在墙上画插座高度,模拟工位,别信图纸,工人经常自作主张给你装成一排离地30公分的废孔,插什么都够不着。另外,瓦工进场前把地漏、止逆阀这些小玩意儿买齐,不然师傅等不急,随手给你塞个10块钱的塑料片,将来反味儿能熏哭员工。
办公室装修瓦工铺贴地砖与水电点位预留
💧 防水没做好,楼下老板会跟你拼命
💧 防水没做好,楼下老板会跟你拼命
问:办公室有个茶水间和卫生间,防水怎么做才保险?
答:别光刷两遍防水涂料就完事儿,那跟糊弄鬼没区别。卫生间沉箱必须做二次排水,陶粒回填前,先砌井字格,再铺钢筋网,最后浇混凝土。墙面防水刷到顶,别省那点儿料。闭水试验做足48小时,亲自去楼下敲邻居的门,打着手电看天花板角落,有水渍立马返工。
常见误区:以为丙纶布比涂料好。其实涂料+丙纶组合才是王道,单用丙纶,接缝处一漏一个准。小提醒:门槛石下面也刷防水,不然水顺着砂浆层爬出去,四周墙根发霉,修都没法修。
问:办公室的网络布线,怎么预留才够用?
答:开关插座,永远多留50%!尤其工位下,我建议每两个工位一组地插,弱电箱里塞够六类网线,别用五类,传输速度差一个世纪。路由器和交换机位置提前规划,最好在天花留个检修口,后期穿线不骂娘。
问:地面材料,地毯还是地砖?纠结死了。
答:听我的,公共办公区就用石塑地板或者锁扣地毯砖,脚感好,静音,关键是好更换。千万别铺整张地毯,咖啡洒了洗不掉,那味儿…销魂。老总办公室可以用实木复合,沉稳;财务重地铺地砖,耐磨耐操。
问:旧办公室翻新,原地毯下面居然有石棉,怎么办?
答:卧槽,赶紧停工!石棉是致癌物,必须找专业公司清除,别自己瞎铲。翻新时,如果原墙面是仿瓷涂料,一定要铲到水泥层,否则新乳胶漆挂不住,几个月就起皮。还有,旧空调管道清洗一下,里面攒的灰比工地都多。
问:装修完甲醛超标,员工都不敢上班,如何快速除醛?
答:别信柚子皮、洋葱,那是自欺欺人。最有效的方式就俩字:通风。工业风扇对着窗户外吹,24小时别停。着急的话,找专业除醛公司做一遍光触媒,但记得要求他们出具CMA检测报告。家具进场后,所有抽屉、柜门全打开,能拆的隔板全拆了散味。
问:小办公室只有30平,怎么设计显大又实用?
答:砸掉所有非承重墙,用玻璃隔断,加上百叶帘,通透。工位选窄背的,走道留足80公分。墙面用浅色系,灯光色温4000K,明亮不惨白。储物全上墙,吊柜做到顶,底下藏灯带,空间感瞬间拉爆。
问:验收时,怎么一眼看出施工质量好坏?
答:带个乒乓球,往地面一扔,看看往哪儿滚,就知道地平不平。用靠尺靠墙,缝隙超过3毫米直接让他返工。瓷砖拿钥匙划,听听有没有空鼓声。插座用相位仪测一遍,零火地接错能烧设备。最后照照玻璃胶,打得像狗啃的,美缝颜色突兀的,全记下来,别签字。
问:装修小白最容易踩的决策误区有哪些?
答:误区一:找熟人装修。杀熟太普遍,碍于面子你还不好扣钱,出了问题自己憋出内伤。误区二:盲目追求效果图。那都是渲染的,现实采光、材质根本达不到,你该看的是施工图和材料清单。误区三:在合同里写“按实际发生量结算”。这就是给对方送钱,必须签一口价合同,锁定总价,最多允许5%的浮动。
特别提醒
别再被“免费设计”忽悠了!免费的东西最贵,设计师的工资会从材料回扣里出,到时候你家办公室装出来,满屋子都是利润款。还有,工期别压太死,逼急了工人给你乱搞,正常100平办公室,45到60天是良心工期。
啰嗦这么多,都是血泪换来的经验。祝你装修顺利,少吵架。
