💰 预算:你以为的预算和实际花的钱,差了多少?

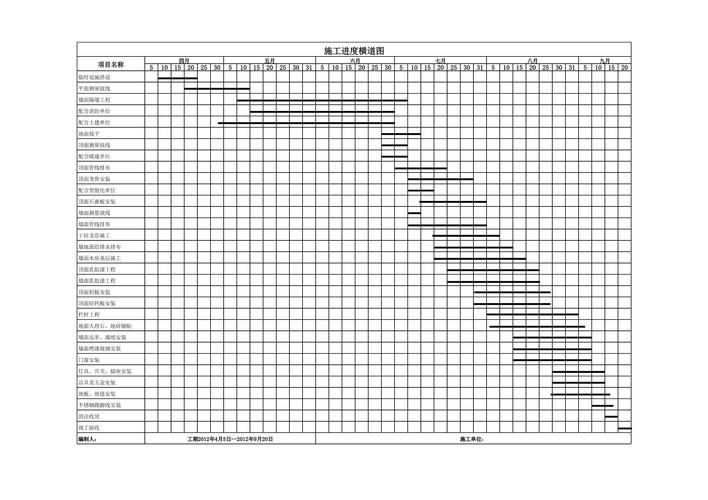

问:店面装修每平米大概多少钱? 答:这真没谱!得看你干啥。简装基础硬装,500到800块一平也能做,中等材质差不多1000到1500,再往上不封顶。注意,这只是辅材人工,瓷砖、洁具、门头这些主材另算。常见误区:上来就问单价,你得先想好——开服装店和开火锅店,水电投入能差一倍! 问:怎么控制预算,不超支? 答:死抠设计稿。设计不定就开工,后期改来改去,不超才怪。建议前期多花点时间想清楚布局,特别是管道、插座位置,一动就是钱。还有,别信低价全包套餐,后期增项能让你哭。留10%-15%的备用金,应对意外——拆墙发现楼上漏水,这种事我见太多了。 问:工期一般多长?怎么盯? 答:常规小店,20到40天。别信7天速装,那是拿调色板粘的吧?注意:工期最大杀手是定制产品——门头、橱窗、吧台,这些一定要提前量尺下单,等制作就得十来天。建议合同里写死各节点时间,超期一天罚多少钱,不然扯皮扯到你怀疑人生。
🔨 施工:顺序不对,全白费

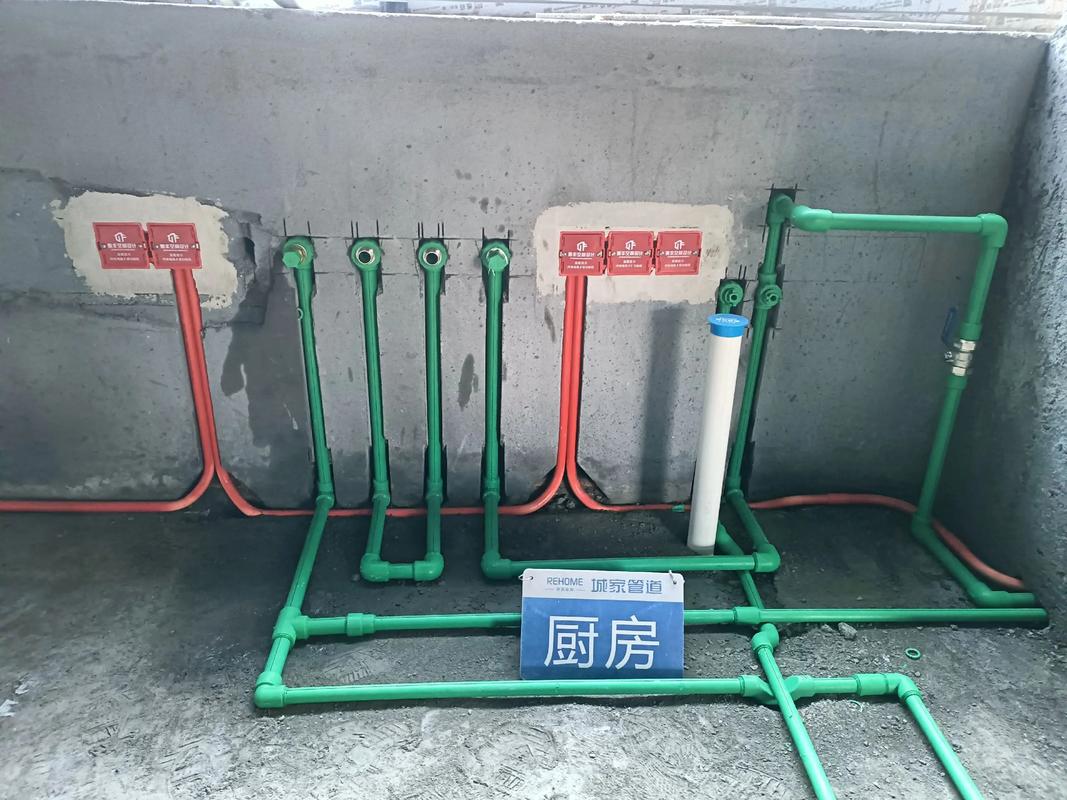

问:店面装修的施工顺序是啥? 答:先拆旧,再砌墙,然后水电改造,接着泥瓦工贴砖,木工做吊顶柜子,油漆工上场,最后安装灯具、洁具、门头。大原则:脏活先干,水电先行。特别提醒:水电改完必须打压测试、拍照留底再封槽!这步省了,以后漏了砸墙哭都来不及。 问:水电改造有什么坑? 答:线径不够!很多工头给你用1.5平的线,冰箱、空调一开就跳闸。餐饮店后厨,进线至少6平,分支用4平,照明2.5平,这是铜芯线。水管走顶不走地,漏水好修。常见误区:插座数量看着够,结果收银台一堆设备只能拉插排,乱得像蜘蛛网。精算设备,多留几个,花不了几个钱。
🌿 环保与验收:急着开业的致命错误

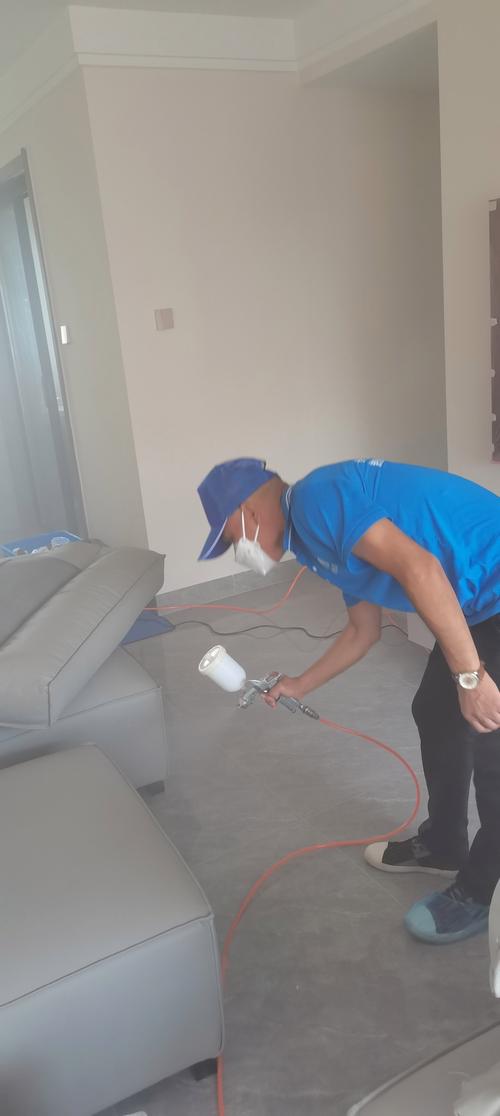

问:装修完多久才能开业?怎么除甲醛? 答:起码通风半个月。夏天快一点,冬天慢。装完别马上进设备,开窗,工业风扇对着吹,柜门全打开。买点活性炭包,便宜,过几天换一批。别信光触媒喷一喷就没事,那玩意要有紫外线才管用。检测仪几十块一个,先测测,超过0.08mg/m³就别硬开,顾客晕在里面你亏更多。
