装修工期到底要多久?被坑了N次才总结出的真相

工期标准与常见延误

问:装修一套100平米的房子,正常工期是多久? 答:实话实说,没有绝对标准,但大多数正规装修公司给的合同工期是90天左右。我说的是半包或者全包,清包另算。如果你家没什么特别复杂的造型、没有超大面积的墙板、没碰上不可抗力,那3个月基本能完工。注意,这90天只算工作日,节假日、周末禁止噪音施工的日子都不算在内,所以实际日历时间可能拉到4个月。 我见过最离谱的——去年一个客户,合同写60天,结果干到过年还没收尾,全是增项拖的。所以别信那种“20天拎包入住”的广告,那玩意儿要么是装配式装修,要么就是骗你签单的话术。

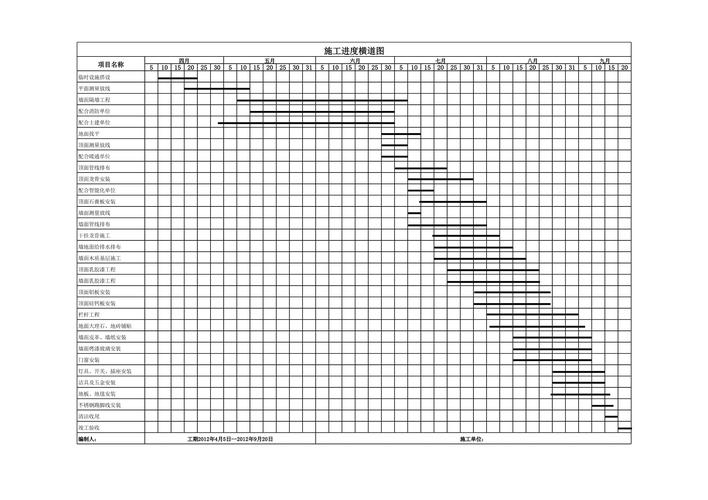

100平米三居室装修工期进度甘特图示例
100平米三居室装修工期进度甘特图示例
问:为什么我家装修拖了半年?工长总是说工人不够、材料没到。 答:咳,这问题扎心。根本原因就两个:一是钱没到位,二是管理混乱。先说钱,如果你找了游击队或小公司,他们同时接好几个活,哪家催得急就先干哪家。你自己要是中间改方案、增项不签字,人家马上就把人调走。建议合同里写明延期赔偿,每天按工程款的千分之一扣,他们立马紧张。 管理混乱就更常见——材料下单晚、定制产品复尺错、工序衔接没安排好,瓦工干完干等木工,一等一星期。我的建议:开工前就让工长给你一份详细的《施工进度计划表》,精确到天,每个节点你自己去验收,签字后才能进行下一步。常见误区:以为全包就不用操心工期了,大错特错,你得盯着关键节点,比如水电验收、闭水试验、中期款支付前,这些地方最容易卡。 问:旧房翻新,工期要比新房多多少? 答:至少多出15-20天。拆除和垃圾清运就能多耗一周,要是老房还要铲墙皮、拆旧瓷砖、改格局砸墙,那更慢。而且老房经常有意外状况——拆开发现水管锈穿、电线老化要全换,或者墙面空鼓得铲到红砖重新粉刷。这些泥工、粉刷都是等干透才能下一步,急不得。建议给旧房翻新留足4个月工期,别把自己逼疯。 问:水电改造说要一周,邻居家三天就干完了,我是不是被忽悠了? 答:别光看天数,得看怎么改。断点改造,就是利用原来插座开关位置,只加几个新点位,确实两三天就能完。但要是全屋换线、重新走管、强弱电箱移位,没个五六天做不完,还不算开槽垃圾清理和验收。注意,水电做完要打压测试、摇表测试,好多游击队图省事不做,或者做假记录。你一定要在场看着,或者让监理拍照留底。水电隐蔽工程一旦封槽,后悔都来不及。

如何把控每个关键节点

问:定制柜子、木门这些,下单后要等40天,这期间工期不是空着吗? 答:聪明,问到点子上了。定制产品本身的生产周期不能并入硬装工期,但你可以让硬装和定制同步进行。比如贴完砖、做完找平,马上让定制厂家来复尺,复尺后下单,同时这边油漆工进场做墙面基层、刮腻子、刷漆,等全屋墙面漆刷完,柜子和门差不多也到货了,直接安装。如果等硬装全结束再复尺下单,那就要傻等至少一个月。所以,工长排工期时一定要把“复尺下单”这个节点卡进去,这是减少空窗期的关键。

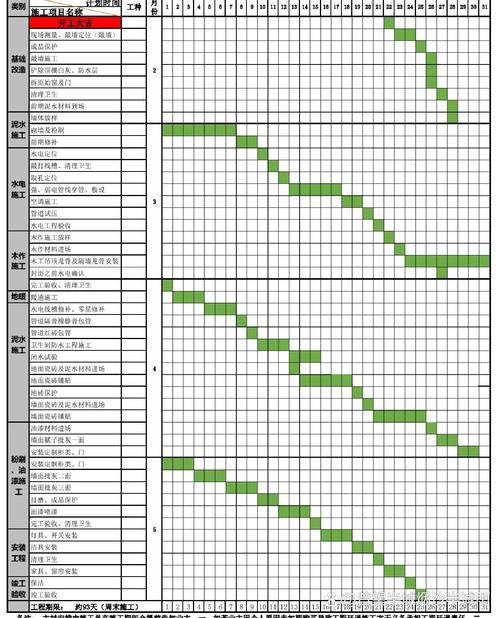

装修关键节点进度控制表
装修关键节点进度控制表
问:梅雨季、冬天低温,真的不能装修吗?对工期影响有多大? 答:能装,但要有对应措施。梅雨季主要怕腻子、乳胶漆干得慢,强行赶工刷第二遍,以后墙面起泡、脱皮别哭。建议夏天腻子每道之间留足24小时,如果空气湿度超过80%,就别刷漆了,等等吧。冬天温度低于5度,水泥砂浆、瓷砖胶容易冻,贴砖不牢固。但现代装修有暖气或者暖风机,可以封闭窗户施工,问题不大。不过工期肯定要拉长一些,因为自然干燥时间变长,急也没用。所以如果你计划12月动工,合同里就要多签15天浮动工期。 问:为了赶工期,我要求工长把几个工序交叉施工,这样行吗?有什么隐患? 答:可行,但必须科学交叉,不是瞎搅和。比如瓦工贴厨卫砖时,木工可以做客厅吊顶,只要空间不打架、不互相污染。但千万别在油漆工喷漆时,瓦工在旁边切割瓷砖,那灰尘全粘到未干的漆面上,坑坑洼洼。注意,所有湿作业(水泥、涂料)完成后,必须留够干燥和养护时间,才能进下一道。强行交叉有时候导致后期开裂、发霉,得不偿失。 问:听说有人60天装完100平,真能做到吗?怎么做到的? 答:能,但条件苛刻。首先你家户型方正,拆改少;其次你得选成熟的装修公司,他们有模块化施工团队;最后你不能有选择恐惧症,所有材料提前定好,天天去现场盯着。还有一种办法是装配式装修,墙面、地面都是预制板拼装,卫生间用整体卫浴,那速度真快,20天搞定。但传统装修要想60天完成,就得靠严格的节点控制和一点点运气——千万别出纰漏,否则一次返工就回到解放前。 问:装修中哪些节点最容易卡住?怎么预防? 答:第一个坎是水电交底,因为要确定所有开关、插座、灯位、水管走向,你一犹豫,工人就催你,一急就容易留遗憾。建议提前拿粉笔在墙上画好位置,每个房间模拟生活动线。第二个坎是泥木完工后的复尺,很多定制商家拖延,或者测量出错导致重做。第三个坎是安装季——门、柜子、地板、踢脚线、灯具、洁具一堆东西要装,只要有一个出问题,后面全乱。预防办法就一条:下单前确认尺寸、到货后立刻验收,有瑕疵马上返工,不将就。 问:请监理是不是工期更有保障? 答:理论上是的,一个负责任的第三方监理,会帮你盯着每个工序是否按规范施工、有没有偷工减料,也能督促工长按计划推进。但现实中,监理水平参差不齐,有些只会走走形式。注意:找监理必须找没跟装修公司绑定的,否则就是“自己人”。另外,监理代替不了你决策,他只能告诉你工艺对不对,不能决定你的设计方案该不该改。 问:最后验收阶段工长开始拖,怎么催? 答:最后收尾最磨人,因为出来一大堆小问题需要修补——磕碰、划痕、打胶不完美,工长觉得不赚钱,就拖着不派人。这时候你千万别急着把尾款付清。合同约定清楚:遗留问题清单签字后,限7天内整改完,验收合格再付尾款。不然你钱一给,他就消失了。

特别提醒

特别提醒
特别提醒
误区一:合同里只要写了工期就万事大吉。 很多合同只写“工期90天”,不写起止日期、不写延期赔偿标准。这等于没写。一定要注明:开工日期以物业批准施工为准,竣工日期以业主签署竣工验收单之日止;逾期一天赔多少,还要约定因甲方原因(如改方案、未及时付款)导致延误怎么处理。别怕翻脸,这时候不较真,后面就是自己生闷气。 误区二:装修越快越好。 有些工序是快不得的,比如墙面腻子、防水层、水泥砂浆找平,必须干透。一味求快,最后墙面开裂、卫生间漏水,重新整改花的时间更长。正常工期是科学规律,尊重它,反而最省时间。
