施工流程全搞错了?资深工程师怒答20个高频装修问题,第3个我直接哭了

🔨 开工前:脑子里有张图,比什么都强

问:装修施工流程到底是怎样的?我这种小白完全摸不着头脑。 答:嗨,其实说穿了就四大步:拆改→水电→泥木→油漆安装,最后收尾保洁。但!细节多到爆炸。我的建议是,你开工前必须拿到一张施工进度表,精确到天,每个工种什么时候进场、干几天,都写清楚。别信工长拍胸脯说“你放心”,很多工期就是这么拖没的。尤其旧房,拆旧之后要重新砌墙、抹灰,这阶段容易漏掉新砌墙挂网防开裂,你盯着点。 问:预算怎么分配才不超支?感觉钱像流水一样。 答:先说个大原则:硬装和软装比例别高过1:1,但很多人都死磕硬装,后期买家具家电傻眼。我习惯把预算切成四块:隐蔽工程(水电防水)占20%,坚决不能省;硬装表面工程(瓷砖地板墙面)30%;定制柜类20%;软装家电30%。注意,别一上来就定死总价,留10%作为机动金,不然你后期装个窗帘都得重新比价。见过太多人因为预算僵化,最后开关面板买那种五块钱的,丑得想哭。

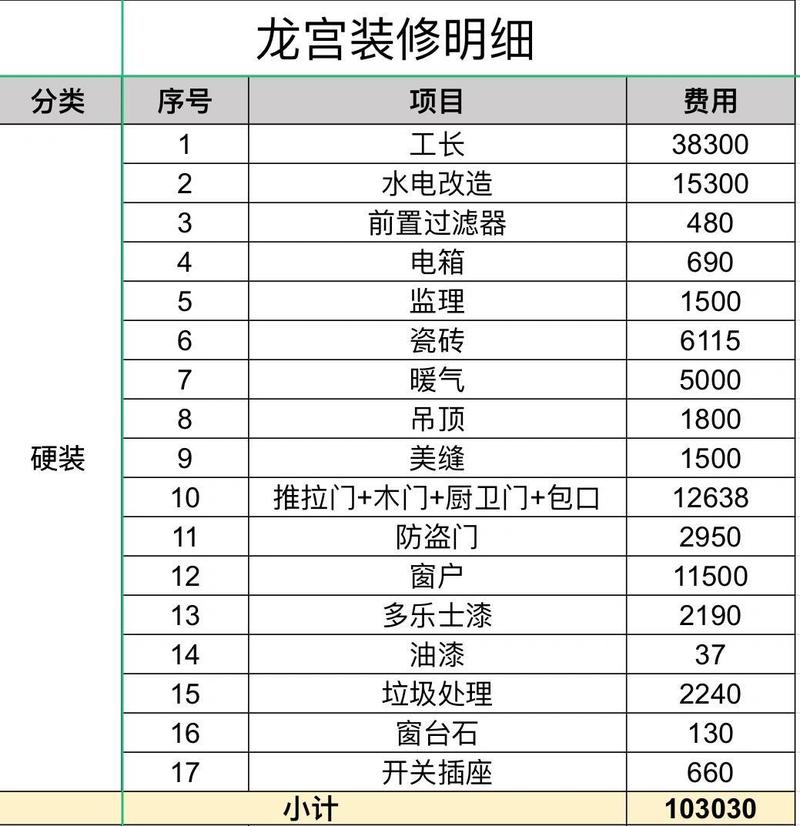

装修预算表详细分类展示
装修预算表详细分类展示

⚡ 水电与防水:隐蔽工程要命

问:水电改造怎么既安全又省钱?听说绕线很坑。 答:绕线是行业毒瘤!记住“点对点”原则,两点之间走直线,别听工长说什么“横平竖直好看”,那都是按米收费的套路。厨房卫生间走顶,方便维修;其他区域走地,省材料。电管和水管保持15cm以上距离,交叉处用过桥弯。我自己验收必看:强弱电交叉处有没有包锡纸,不然你家网速波动到你怀疑人生。最后拍照留底,全景VR留档最好,别只靠脑子记。 问:防水怎么做才能万无一失?我朋友家漏水把楼下邻居家泡了。 答:防水是良心活,卫生间必须刷到1.8米高,很多师傅偷懒只刷淋浴区。墙根、管根做圆弧倒角,先刷一层堵漏王。刚性防水墙面,柔性防水地面,别搞混。闭水试验蓄水至少48小时,提前和楼下邻居打招呼,去他家看天花板角落有没有渗水。哦对了,阳台如果放洗衣机,也要做防水,别省那几百块!常见误区:以为开发商做过防水就不用再做了——天真,原始防水早就破坏了。
卫生间防水闭水试验现场观察
卫生间防水闭水试验现场观察

🛠️ 泥木油漆:面子工程,踩坑重灾区

问:铺瓷砖到底要不要留缝?无缝铺贴看起来好高级。 答:千万别!砖都会热胀冷缩,不留缝就是给自己找麻烦,空鼓翘角早晚的事。一般留2-2.5mm,用十字卡控制。现在流行大砖上墙,比如600*1200,必须用瓷砖胶薄贴,水泥砂浆挂不住的。验收拿空鼓锤敲四角和中间,一块砖空鼓率不超过5%,中心不能空。我见过整面墙掉下来的,吓死个人。 问:墙面刷漆,怎么看出工人有没有偷工减料? 答:腻子要刮两到三遍,每遍干透再下一遍。有些工人为了赶工,腻子里掺胶水,甲醛爆表!必须盯住,只能用成品耐水腻子,加水搅拌就行。打磨后拿强光手电筒斜照墙面,波浪纹立马显形。底漆必须刷,很多人不刷,结果墙面返碱泛黄。面漆滚涂比喷涂费漆,但后期好修补,我建议滚涂。最后,带瓶水去现场,泼湿墙面看是否起泡,哈哈,开玩笑的,但真的可以检查出来。 问:木工吊顶有什么容易被忽略的坑? 答:一律用轻钢龙骨,别用木龙骨,受潮变形还有火灾隐患。转角处用整块石膏板切L型,不然应力集中,迟早开裂。螺丝要涂防锈漆,这步最容易忘,等入住后看见锈点,悔死。还有,如果装筒灯,开孔尺寸在吊顶封板前就和电工确认好,有太多人后期发现孔对不上灯,只能再补石膏板,裂缝就是那么来的。

✅ 后期与验收:别急着付尾款

问:全屋定制柜子什么时候量尺最合适? 答:泥工结束、油漆进场前!这个时候地面高度、墙面垂直度都定了,量尺最准。别信什么“毛坯就能量”,到时候尺寸差一公分,柜子塞不进去或者缝隙能藏猫。安装时人在场盯着,注意柜体与墙的收口胶要打饱满,防虫防潮。 问:工期一般多久?怎么催工人不伤和气还能快? 答:100平米的房子,全拆全改,标准工期70-80天。我有个小技巧:在进度表上每个节点设个小奖励,比如水电按时完成,给师傅买条烟或者加顿饭,这比催管用多了。但别提前给钱,不然人跑了。梅雨季水电可以干,但油漆要避开,否则墙会发霉,等不了的话就上除湿机。 问:环保除醛,光通风行吗? 答:高温高湿+通风,最管用,可以缩短到一两个月。但想尽快住,就得上工业风扇对着窗户吹,柜门全部打开。甲醛缓释好几年,别信“0甲醛”宣传,板材都有,只是多少问题。检测仪几十块的别买,智商税。实在急,找专业光触媒治理,喷完后封闭24小时再开窗,有一定效果。

⚠️ 特别提醒:小白最容易踩的雷

1. 别心血来潮先买家电!见过太多人先把冰箱洗衣机买回家,结果尺寸嵌不进柜子,或者插座位置不对,退货麻烦死。一定要先定设计,后买大件。 2. 材料进场务必亲自验收!尤其水电管材、电线、水泥,不验的话工人可能给你用山寨货,等封板了就看不见了。拿手机拍下品牌型号,对照合同单检查。 装修就是一场修行,放宽心,但该硬的时候别软。
