装修合同怎么签才不会再被坑?装修工程师掏心窝的问答

签装修合同这事儿,说起来都是泪。我干了十多年装修,看着一拨拨业主前赴后继往坑里跳。今天不写长篇大论,直接上问答,有干货,也有我个人的暴脾气吐槽。看不看得懂,就看您走不走心了。

签合同前,这几件事你得门儿清

问:材料清单写得很笼统,什么‘高档乳胶漆’‘品牌瓷砖’,后期疯狂加钱换好料,咋整?

答:别笑,这是最常见的宰客手段!合同里必须写明材料的具体品牌、系列、型号。就像买手机你不能只写‘一台手机’,对吧?乳胶漆要写到多乐士哪个系列、色号;板材要写明是爱格板还是露水河,环保等级E1还是E0。开工前,拿着合同去工地挨个核对,发现不对立刻让停工。少一个型号都别签字开工,这是你的权利。

问:预算总超支,签闭口合同就真的闭口了吗?

答:想得美!闭口合同只是相对安全,但装修公司往往有‘非包含项’和‘特殊工艺费’。比如拆墙、砌墙没包,或者瓷砖超过常规尺寸要加钱。所以签之前,让设计师把能想到的增项全列出来,写成附件——这就是个博弈过程,你越细,他越不敢忽悠。另外,合同里写上‘除业主主动变更外,总价浮动不超过5%’,有了这条,你才有底气。

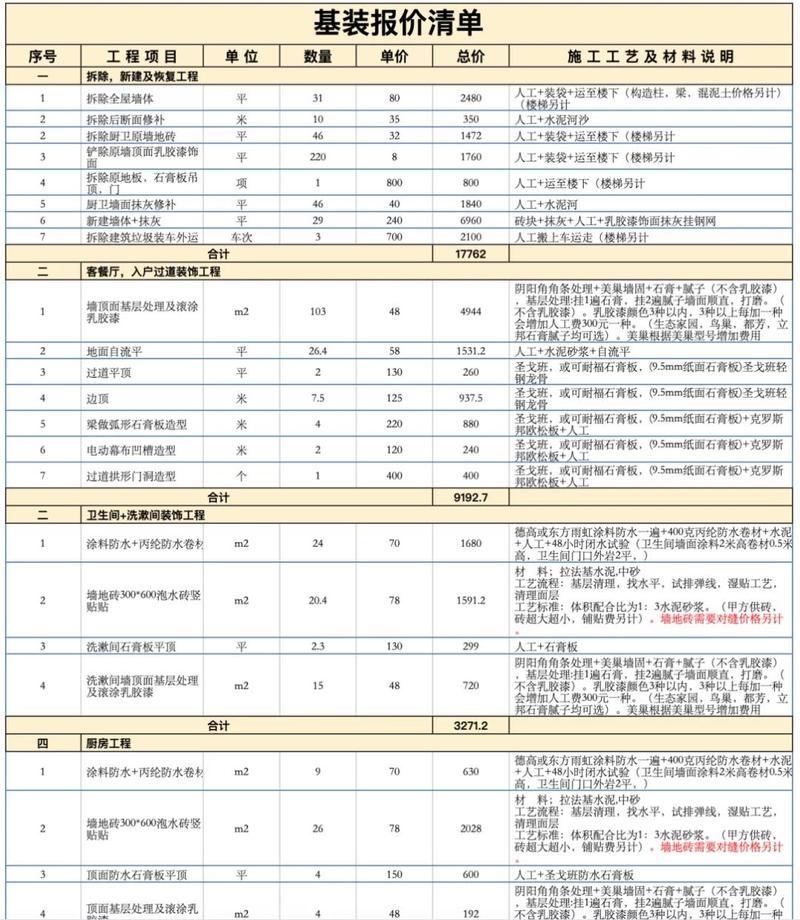

装修合同预算明细附件示例
装修合同预算明细附件示例

问:工期写三个月,结果拖半年,违约金一天50块,打发叫花子呢?

答:搁谁谁上火。违约金你们得谈,一般是合同总价的千分之一到千分之三每天。比如总价15万,一天150块,拖一个月就是4500,这样工长才肉疼。但注意,延误责任得界定清楚:物业不让施工、你这边改方案,这些不算。最好把‘因施工方原因造成延误’写进合同,免得扯皮。

装修工期延误违约金条款示例
装修工期延误违约金条款示例

施工与验收,别当甩手掌柜

施工与验收,别当甩手掌柜
施工与验收,别当甩手掌柜

问:水电改造老说按实结算,走完管子一量,比预算多出一倍!有啥猫腻?

答:跟你说,按米计价就是无底洞。强烈建议按点位包干!比如一个插座200块,一个筒灯位100块,这样总数可控。如果装修公司死活只按米算,那你得盯着:电线走直线,不能横七竖八绕弯,一根管里穿几根线也有标准(一般不超过3根)。拍下铺管照片,最后对着图纸核算,多绕的米数你能砍掉不少。

问:防水做完,闭水试验到底要做多久?去楼下看一次就行?

答:48小时是底线,72小时更稳。必须要去楼下邻居家看,天花墙角有没有渗水印子,自己卫生间门口墙根也不能放过。还要问工长拿防水涂料的包装桶,看是不是合同里写的那个型号。有些工人偷着换劣质料,闭水试验也能过关,但两三年后反碱脱皮,哭都来不及。

问:合同里环保条款怎么写?光写‘符合国家标准’可不够。

答:没错,国标GB 50325是工程验收标准,宽松得很。你得要求加入‘完工后请第三方检测机构检测空气质量,如不合格,治理费用及延期损失由施工方承担’。甲醛、苯、TVOC数据必须贴在合同附件里。别怕麻烦,这是给孩子、老人留的生死状。

钱的事儿,捏紧你的钱袋子

问:付款比例怎么定?先交60%太坑了吧?

答:常见的‘3331’已经落伍——签合同付30%,水电完付30%,泥木完付30%,竣工付10%。但更稳妥的是‘22231’:签约20%,拆旧水电完20%,瓦工完20%,木工油漆完30%,竣工10%。尽量把大头押后,手里攥着钱,工长才上心。尾款别低于5%,否则你有啥底气让他返工?

问:老房翻新,拆旧费怎么谈?垃圾清运费还要另算?

答:那可不,这又是增项重灾区。拆旧包含铲墙、拆柜子、拆地砖,一定要让装修公司先上门看完,报一口价,别等拆完说墙难铲要加钱。垃圾清运按车算,一车三五百,问清楚运到哪儿,有没有距离加价。小细节:旧窗户、暖气片可以找收废品的来拆,还能卖点钱,别傻乎乎让工人搬走还倒贴。

问:小户型装修,合同里要特别注意哪些增项?

答:小空间最怕加钱项目:墙面找平厚度超了、瓷砖尺寸很小(比如150*150小砖)、异形铺贴、暗藏踢脚线……通通可能成为“非标工艺费”。签合同前,拿平面图让设计师逐项确认工艺,把这些可能额外收费的点写在报价单备注里。还有,小户型多做收纳,但定制的板材升级、五金增项,也要白纸黑字列清楚。

问:验收时发现一堆小毛病,能不能不付尾款?

答:能扣,但要合理。墙面乳胶漆流坠、瓷砖磕瓷这样的小瑕疵,你得给维修留时间,不能一棍子打死。合同里约定好‘遗留问题整改清单’,全部销项才付尾款。如果装修公司耍赖,发个书面通知,写明限期整改,否则你将自行找人维修,费用从尾款扣。保留好聊天记录和照片,万一撕逼,你有理有据。

问:效果图美如画,完工丑到家,合同能约束吗?

答:这个问题好多人都忽略。效果图不算合同附件,就是个参考!真要约束,你得把‘主要材料样品确认’和‘关键节点验收标准’作为附件。比如木饰面颜色、石材纹理、灯具定位,必须封样签字。完工后一项项对着看,色差、质感不对,你才能理直气壮要求返工,否则只能自己咽苦水。

特别提醒,小白最容易栽的两大坑

特别提醒,小白最容易栽的两大坑
特别提醒,小白最容易栽的两大坑

⚠️ 第一坑:轻信口头承诺。任何设计师、工长拍胸脯说的‘这肯定给你做好’‘哥你放心’,你当他唱歌。转脸就不认人的事儿太多了。所有承诺,包括免费升级、赠送项目、售后期限,全部写进合同补充条款,或者微信文字确认并截图保存。录音?那只是辅助,白纸黑字才稳妥。

⚠️ 第二坑:不看合同附件。合同正本格式都差不多,真正要命的是附件:施工图纸、报价单、材料清单、工艺说明。你仔细看报价单最后的小字注释没?‘本报价不含税金’‘墙面铲除若遇沙灰墙加收xx元’——这些条款一落地,预算瞬间爆炸。把附件逐页签字,每一处留白都划掉,才能堵死漏洞。
