商铺装修预算总是失控?干了12年的项目经理跟你聊聊那些坑

💸 预算篇:为什么你的钱总是不够花?

问:我租了个50平的店面,手里就8万块,能装出像样的奶茶店吗? 答:能,但得精打细算。实话实说,8万块做奶茶店,基本就是基础硬装+一部分设备,别指望什么网红风了。地面用水泥自流平,墙面刷个灰调乳胶漆,顶子喷黑,再走几根明线铁管,这种工业风其实挺耐看。注意,水电这块千万别省——奶茶店大功率设备多,强电布线要单独回路,一个回路带不动两台制冰机。建议水电预算至少留出1万2,不然开业跳闸哭都来不及。
小型奶茶店工业风装修实景
小型奶茶店工业风装修实景
问:装修公司报价单上的“管理费”和“垃圾清运费”到底该不该给? 答:管理费,说白了就是他们的纯利润,一般收总价的5%-10%。你要是找的小公司或工长,可以砍——直接问“去掉管理费能不能做”,很多工长为接单就抹了。但垃圾清运,这个必须给,除非你自己找车拉。常见误区:以为装修垃圾丢到店铺门口就行,其实城管罚款起步就是2000。所以,哪怕找工人推个小车送到指定点,也比被罚强。

⚡ 水电与防水:省哪都不能省这儿

问:老商铺翻新,原有的电线管子还能用吗? 答:看情况。如果房子建了超过十年,那铜线外面的绝缘层大概率已经老化发脆,你弯折一下可能就裂口,这是火灾隐患。我的习惯是——只要客户不是实在拿不出钱,一律建议抽掉重做。尤其厨房设备区,必须用4平方以上的铜芯线,接头要挂锡。注意:千万别在原有铝线上直接接铜线,时间一长氧化虚接,发热打火不是开玩笑的。 问:防水只做了地面,为什么隔壁还是找上门说漏水? 答:这就是典型的“半吊子防水”。商铺墙面防水很多人不舍得做,可餐饮店操作间溅水高度能到1米2,你光做地面30公分高,水顺着墙根渗到隔壁怎么办?建议:淋水区墙面防水至少做到1.5米高,材料用聚合物水泥防水涂料,柔性好,不怕轻微沉降。做完闭水试验,去楼下看48小时,有个别渗点就重做,别听工人说“刷点堵漏灵就行”——那玩意儿一年后照样漏!

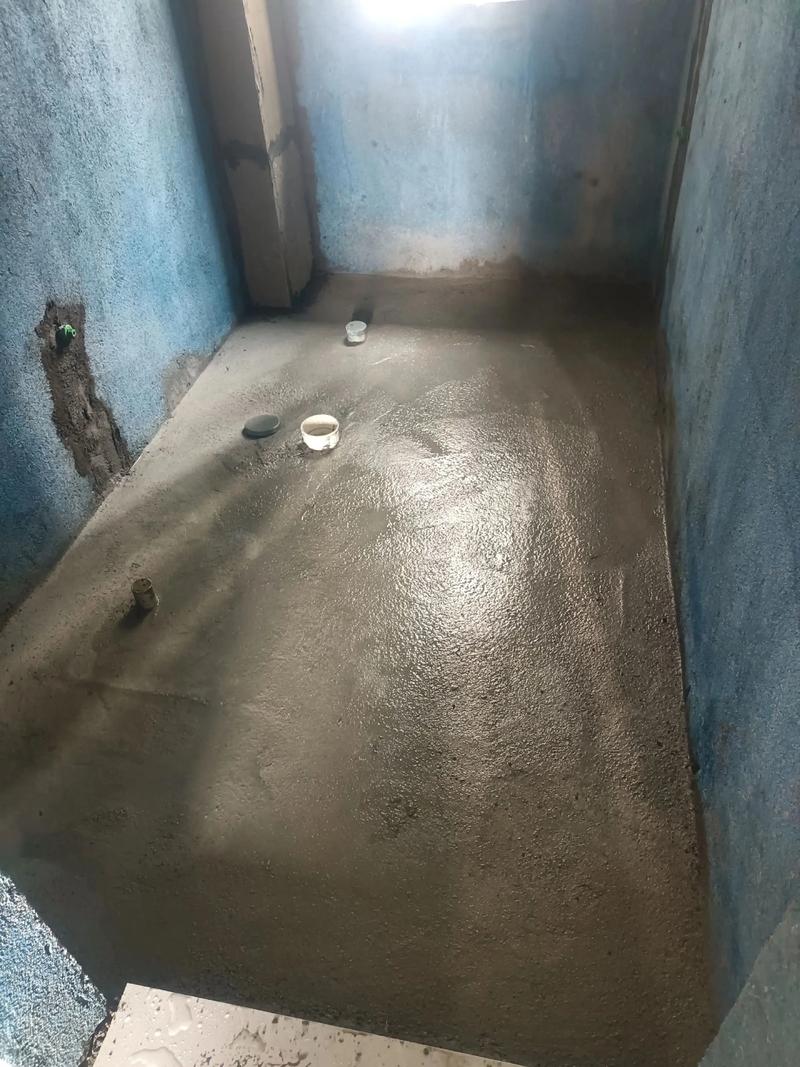

商铺卫生间防水施工现场涂刷
商铺卫生间防水施工现场涂刷

📅 工期与流程:别让房东的免租期白白浪费

问:80平米的服装店装修,正常多少天能完工? 答:纯硬装,不做复杂造型的话,25天足够。但这里面有个坑:很多小白以为量完房就能马上开工,结果等图纸等审批耗掉一周。所以谈合同时,必须写明工期起止点——从进场拆除那天算,不包括画图报建。还有,定制展架、收银台一定要提前下单,工厂生产周期7到15天,千万别等硬装完了再订,否则晾着散味又搭进去半个月房租。 问:施工顺序搞不清楚,导致返工怎么办? 答:商铺施工其实就记住一个总原则:天上→墙上→地上。先做中央空调和排烟管道,再布线管,然后做吊顶;墙面先抹灰再腻子,最后贴砖或刷漆;地面留到最后,免得砸坏。特别提醒:餐饮店的排烟井道要第一个处理,因为得先打通墙体或楼板,那噪音和灰尘……晚做的话,你新装的吊顶全得脏。

🌱 环保与验收:别以为闻不到味儿就没事

问:着急开业,怎样快速除甲醛? 答:说实话,所有快速除甲醛的方法——炭包、绿植、柚子皮——基本是心理安慰。唯一管用的还是通风。如果你只有一周时间,那就租个工业大风扇,对着门口使劲吹,同时把所有柜门抽屉打开。注意:甲醛释放周期长达3-15年,所以源头控制最重要。买板材时,别听“E0级”瞎忽悠,要看检测报告上的甲醛释放量,≤0.5mg/L才算真正环保。胶水自己买,用MS胶或高品质玻璃胶,一瓶贵十来块,全屋多花三五百,健康值了。 问:竣工验收时,我该盯着哪些细节? 答:拿个空鼓锤敲墙地砖,超过5%空鼓率必须返工;插座用相位仪挨个测,确保左零右火上接地;开关多拨几次看松不松;排水倒一桶水试流速,地漏要有存水弯,否则臭气熏天。还有个小技巧:晚上用手电贴着墙面照,波浪纹阴影马上现原形,油漆工想蒙你都没门。验收单别急着签,发现问题写上去,限期整改,压着尾款说话才硬气。

⚠️ 特别提醒:新手最易栽的两个跟头

1. 不要轻信“免费设计”。 商铺是做生意的地方,设计师如果没问过你日流水、客动线,那他画的图就是废纸。所谓的免费,往往是把钱加在后续工程款里,或者用模板唬弄你。建议单独花两三千找个懂商业动线的设计师,哪怕只出一张平面布局图,都比花里胡哨的效果图值。 2. 合同里千万别漏掉“增项上限”条款。 装修最怕无限增项——拆一堵墙发现楼板有个洞、改个水管又说总阀锈死要换……所以签合同务必注明:“最终结算不超过预算总价的5%”,超出部分由施工方承担。这行里有太多故意低开高走的例子,你得先把自己护住。
免责声明:市场有风险,选择需谨慎!此文仅供参考,不作买卖依据。如有侵权请联系删除。
文章名称:商铺装修预算总是失控?干了12年的项目经理跟你聊聊那些坑
