办公室装修多少钱一平?这20个血泪教训你肯定用得上

🔨 开工前:预算和设计

问:老板让我负责办公室装修,我该先干啥? 答:先拉住你的老板——别急着找施工队。第一步,搞清楚:公司多少人?未来三年招多少人?销售多还是研发多?不同部门需要面对面吗?比如销售部,一天到晚打电话,不做隔音,隔壁财务得疯。然后,拿着这些需求,找设计师聊。见过太多公司,装修完才发现:工位不够,会议室抢破头,茶水间小得像厕所。注意:消防报审是大事,别等墙都砌了才发现不合规,300平米以上或公共场所,必须走流程,不然罚款+停业。 问:办公室装修到底多少钱一平?怎么谈价不被坑? 答:实话实说——800到3000元/平,跨度大。800元/平:经济型,地毯、乳胶漆、裸顶喷漆,用的牌子一般,适合初创。1500元/平:标配,品牌地毯(如interface)、定制家具、局部吊顶,有点设计感。3000元/平以上:高端,进口材料、智能系统、全屋定制。注意,别只看单价!很多公司报低价,然后增项加到你哭。比如水电,按米算,绕死你。建议:签闭口合同,把图纸和清单钉死,写明“如有增项,不超过合同价5%”,并注明材料品牌型号。常见误区:轻信“免费设计”——羊毛出在羊身上,设计师会在材料上找补。

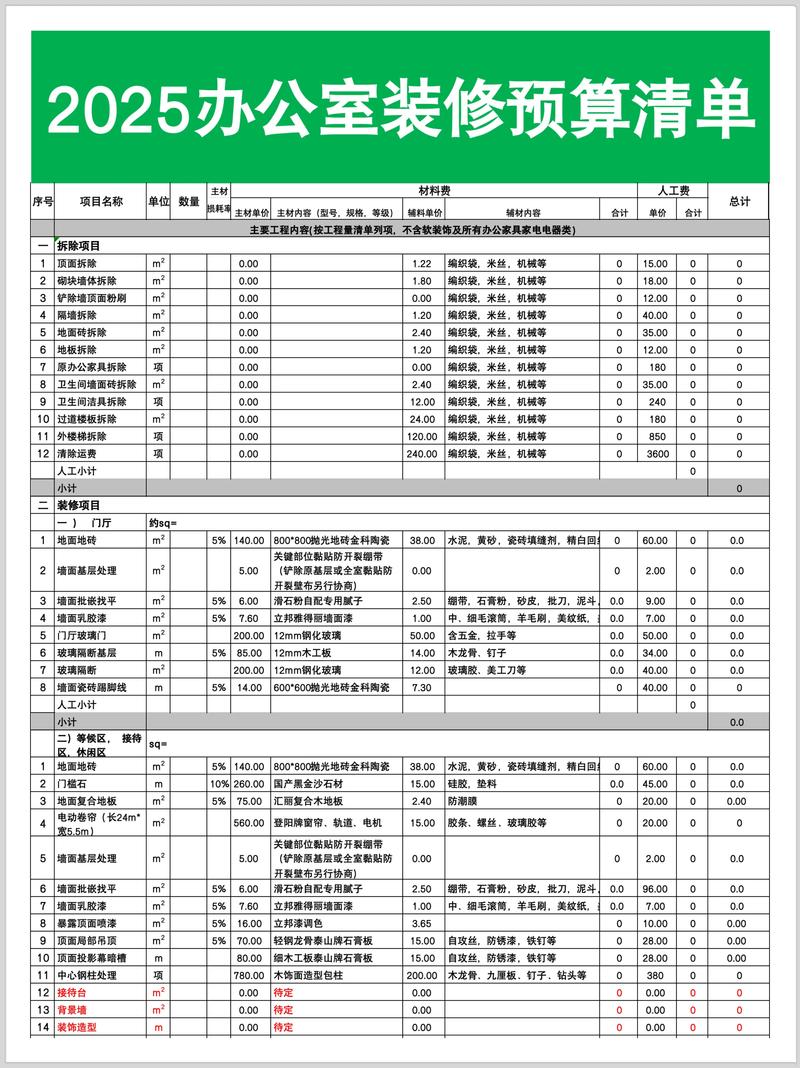

办公室装修预算清单表格模板
办公室装修预算清单表格模板

🚧 施工中:水电和泥瓦

🚧 施工中:水电和泥瓦
🚧 施工中:水电和泥瓦
问:旧办公室翻新,要不要全拆? 答:看情况。墙皮空鼓、发霉——必须铲到红砖,否则新漆上去照样起皮。水电管线超过15年?换!老化的铝线带不动现在的设备,跳闸是小事,着火就完了。但吊顶如果平整,可以直接在上面覆一层石膏板,省一笔。地板要是实木的,打磨上漆比换新的划算。注意:拆旧前,一定把中央空调风口、消防喷淋头保护起来,灰尘进去,修起来天价。 问:水电改造,最要盯紧什么? 答:插座!插座!插座!常见误区:以为按部就班留几个就行。实际呢?工位下面,至少两个五孔+一个网线口;会议室桌下,预留地插或桌插,不然投影仪、电脑线拖一地;茶水间,大功率电器单独回路,4平方线起。还要注意:强弱电分开,间距30厘米以上,免得电话里有滋滋声。最后,拍照留底!所有墙面、地面布线走向,拍视频存好,以后打孔不打到管子。 问:卫生间重做防水,怎么才不漏? 答:很多办公室的卫生间,比家里还容易漏,因为使用频率高。做法:先清理基层,用堵漏王把管根、墙角全抹一遍,再刷柔性防水涂料,两遍,交叉刷。墙面至少刷到1.8米高,别省那点料。闭水试验做足24小时,去楼下看,有没有水印。注意:门槛石下面也容易漏,要做止水坎。另外,地漏选深水封的,不然反味,客户来访很尴尬。

🛋️ 收尾:家具和环保

🛋️ 收尾:家具和环保
🛋️ 收尾:家具和环保
问:定制家具还是买成品? 答:工位选成品,因为标准尺寸,批量买便宜,还能快速到货。但文件柜、前台、经理室背景墙,建议定制,能把空间利用到极致。材料:颗粒板胜在便宜,但握钉力差,用几年就晃,至少选中密度板或多层实木板。注意:封边!柜体不封边,甲醛释放十年不止,还容易受潮变形。常见误区:工位一定要配活动柜吗?其实很多员工只用来堆杂物,移动起来还刮花地毯,不如做固定收纳区。 问:装修完味道大,怎么快速除甲醛? 答:通风,唯一真神。工业风扇对着吹,比什么炭包、绿萝管用百倍。高温高湿加速释放,夏天关窗闷一两天,再全开窗吹。注意:千万别信“治理公司”喷点药水就永久去除,那只是封闭,几个月后又出来了。建议:装修时就少用胶,墙用成品腻子,家具选铁艺或E0级板材。至少晾一个月,再找CMA检测机构测,合格再搬。特别提醒:老板们,别为省租金,刚装完就让员工搬进去,那点租金不够赔健康损害。 问:办公地毯怎么选,耐脏又省钱? 答:方块地毯,yyds。原因:脏了一块,掀起来换掉,成本几十块;整铺地毯要全换,人工材料贵死。材质选尼龙,耐磨,用刷子刷都不起毛;丙纶便宜但不禁磨。颜色:别用纯色!灰尘、咖啡渍明显到你天天想洗。杂色、深灰、乱纹的,脏了也看不出。注意:铺装前,地面要找平,不然椅子一坐,四个脚不平,吧嗒吧嗒响。省钱技巧:工位区用方块毯,过道可以用地胶,更耐磨。 问:灯光太暗员工老犯困,太亮又刺眼,怎么设计? 答:色温选4000K,中性光,接近自然光,配合6000K以上太冷,像手术室;3000K太黄,昏昏欲睡。照度:工位300-500 lux,会议室500以上。防炫光:选格栅灯盘或面光源,别用裸灯管。注意:灯光布局要配合工位走向,别正对头顶,会有阴影。常见误区:全用筒灯,光很散不聚,费电还不亮;推荐线性灯带+重点照明。

📋 验收和特别提醒

问:最后验收,怎么看装修队有没有偷工减料? 答:带上这几点,包工头不敢糊弄:1. 敲瓷砖,空鼓率单片≤15%,整屋≤5%。2. 看油漆,手电筒斜照,不平整、流坠全现形。3. 测电路,相位仪插一遍,缺地线、接反立马改。4. 开水龙头、冲马桶,看下水快不快,有无返水。5. 玻璃隔断,3C标志必须有,晃一晃稳不稳。注意:尾款别急着给,留5%至少一个月,等所有设备运转正常。
办公室竣工验收检查表
办公室竣工验收检查表
特别提醒:办公室装修小白最常掉的坑 1. 「我想把墙拆了,做开放式办公」——先看是不是承重墙,砸完楼塌了?不是玩笑,见过拆了构造柱的。而且全敞开,声音互相干扰,效率极低。适当做分区,用玻璃隔断或高柜子。 2. 「网线就用装修队的吧,省事」——他们用的可能不是纯铜,是铜包铝,信号衰减快,一年后公司网络卡顿,IT查到崩溃。自己买六类网线,品牌的,没多少钱,线管也要单独布。 3. 「家具先进场再散味」——错。柜子、桌子一进场,很多角落不好通风,甲醛叠加超标。晾房时一起进?不,最好家具先进,一起散味,或者分批进。 好了,办公室装修水很深,但有备无患。别信网上的“一个月完工拎包入住”——那都是样板间,你得细抠每一分钱花得值不值。
