毛坯房装修避坑指南:资深工程师回答你最关心的20个问题

前期规划与预算:别再被装修公司牵着鼻子走!

问:毛坯房装修,第一步到底该做什么?不是找装修公司,而是先想清楚你的需求! 答:太多人拿到钥匙就直接找装修公司量房报价,结果后面改来改去,费用超支一大截。第一步,拿出纸笔,把每个房间的功能、居住人口、家电需求列出来。比如,你爱打游戏,书房插座就得留够;有小孩,家具就要考虑圆角。别指望设计师能完全猜透你的生活,他们更关心怎么做完赶紧收钱。先把自己的需求清单写清楚,再去谈方案,省得以后砸墙重来。 问:装修预算怎么控?我报20万,最后花了30万,都是泪啊! 答:预算超支是常态,但超成那样就是被坑了。基础施工半包(人工+辅材),按现在的行情,普通装修每平米600-800元差不多了,中等800-1200,再高就是豪华了。主材自己买,强电箱、开关插座、瓷砖、地板、洁具,品牌差别很大,但要卡死预算。注意,合同里一定要注明增项不超过总价的5%,不然水电改造给你多量几十米,哭都来不及。建议预留10%-20%的备用金,但超出部分必须有明细,否则不认。 问:半包、全包、清包,到底选哪个?装修公司推荐全包,但我怕被用差材料。 答:信我,除非你时间多到爆炸且懂行,否则清包就是自残。全包看起来省心,实际上——他们采购的主材都是特供款,质量嘛……你懂的。半包是首选,自己把控主材品质,辅材由工长负责,但辅材品牌规格一定要写进合同,比如腻子用美巢800GQ,防水用德高K11,水泥用海螺325。这样既累不死自己,又能防偷工减料。

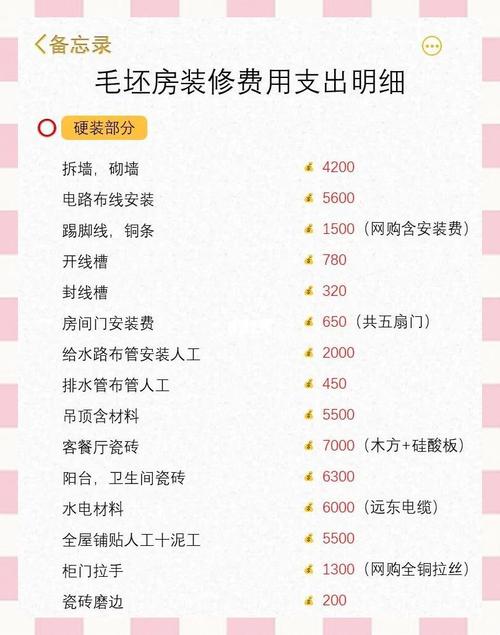

毛坯房装修前期规划需求清单手写笔记
毛坯房装修前期规划需求清单手写笔记

水电改造与隐蔽工程:埋进墙里的东西,出问题就是灾难

问:水电改造是不是装修公司最大的利润点?怎么防预算翻倍? 答:没错!他们往往报个低总价,然后水电按实结算,最后翻倍。要采用“预收+实测实量”方式,并在合同里约定单价。强电改造,2.5平方线走新线每米30-40元,4平方线40-50元,水路改造每米50-60元(含开槽),这个价没问题。千万别信“横平竖直”一定要走顶,那是为了绕线多收钱,点对点走斜线效率高还省钱,只是后期打孔要注意避开。 问:开关插座留多少才够?我家现在全是插线板,烦死了。 答:这是血的教训!每面墙至少一个插座,床头两边各留两个(带USB),厨房台面每隔1米一个带开关的插座,弱电箱里留电源给光猫和路由,马桶边留插座给智能马桶盖,玄关留个烘鞋器插口。记住,没有插座的角落将来都会长出丑陋的插线板。定位时,用粉笔在墙上画出位置,实地模拟一遍生活动线,比你看着图纸空想靠谱得多。 问:防水到底刷几遍?闭水试验做多久?我家卫生间外墙皮都脱了…… 答:卫生间地面、墙面淋浴区刷到1.8米高,其他墙面至少30公分。地面柔性防水,墙面刚性防水,别混着用。刷两遍,第二遍要在头遍干透但不完全固化时刷,才能咬合得好。闭水试验必须满48小时,到楼下邻居家确认无渗漏,并且拍照留底。这里有个误区:只看楼下天花板,却忽略了自己家卫生间门口外墙是否返碱,门口过门石下方也要做挡水坎,铺完地砖后再做一次闭水。

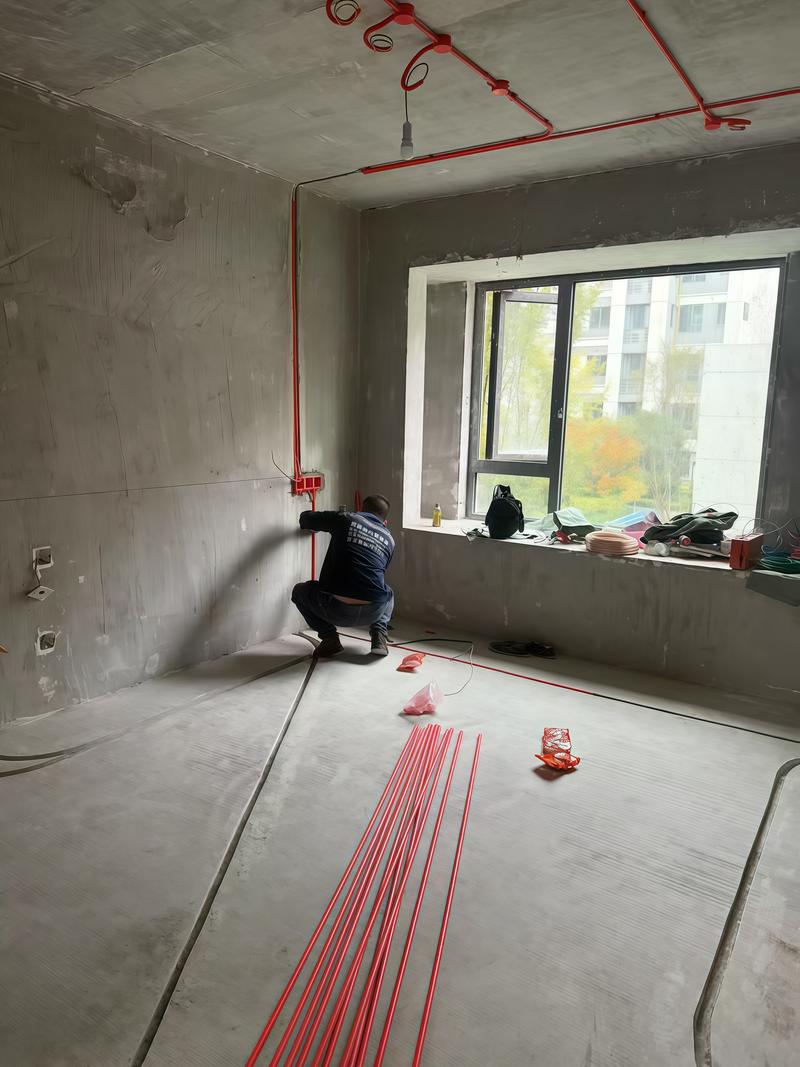

毛坯房装修水电改造施工现场开槽布线
毛坯房装修水电改造施工现场开槽布线

泥木工程与细节把控:这些坑踩一个,颜值全毁

泥木工程与细节把控:这些坑踩一个,颜值全毁
泥木工程与细节把控:这些坑踩一个,颜值全毁
问:瓷砖怎么选?看着都差不多,价格差十倍。 答:客厅地砖,800*800的玻化砖或通体砖,60-100元/片就够用了,没必要买微晶石(娇气)。厨房卫生间墙砖,300*600的瓷片就行,10-20元/片,吸水率别忘了看,要小于10%。对了,买砖时多算5%损耗,加工砖倒角另收费。别信什么负离子净化砖,智商税。铺贴时用找平器,砖缝留2mm,做美缝,别用白水泥填缝,半年就黑。 问:木工打柜子还是全屋定制?我那个木工师傅总说定制的板材差。 答:木工现场做的柜子,封边处理粗糙,时间久了容易翘边,而且设计感为零,那些老式隔板你以后会痛不欲生。全屋定制虽然贵点,但机器封边、设计合理,投影面积每平米1000-1500元(含柜门)是正常价。但要注意他们的套路:套餐价很低,然后加抽屉加钱、加衣通加钱、加长把手加钱……签合同前把所有配件价格列清楚,不然一套下来总价翻倍。 问:墙面腻子要铲掉重做吗?开发商原来的墙看起来挺白的。 答:必须铲!开发商用的工程腻子,质量差,直接刷漆过两年就起皮开裂。而且,有些黑心开发商直接在砂浆层上刮大白,连底漆都不给你留。铲到水泥层,然后刷墙固,再用耐水腻子批刮两遍,打磨平整。注意,很多工长说给你铲墙皮,其实只铲了表面薄薄一层,要盯着看铲出水泥色才算数。

油漆、安装与环保验收:最后一步也别掉以轻心

油漆、安装与环保验收:最后一步也别掉以轻心
油漆、安装与环保验收:最后一步也别掉以轻心
问:刷乳胶漆还是贴墙纸墙布?家里有小孩,怕甲醛。 答:进口乳胶漆(芬琳、宣伟)环保标准高,甲醛和VOC极低,刷完通风几天就没事,而且后期脏了能擦。墙纸墙布本身没问题,但胶水是甲醛来源,所谓糯米胶也得买大品牌。想省心,直接乳胶漆,省钱又安全。如果非要质感,做艺术涂料也行,但别选那种复杂的硅藻泥,吸附甲醛饱和了还会吐出来,没用。 问:安装阶段最容易忽视什么?我已经被坑两回了。 答:安装顺序很重要!先装定制柜,再装门和地板,这样柜子能把缝隙盖住。油烟机、热水器、空调分别打孔,位置提前标好,否则后面打得你墙上全是洞。卫生间五金件自己买质量好的,工人自带的大多是锌合金,两年就锈。最最重要的是,安装全程你必须在场,任何一个打孔都可能钻到水管或电线,想想喷水的场景吧! 问:除甲醛最快的办法是什么?果皮、炭包有用吗? 答:没有比开窗通风更管用的了,什么光触媒、暗触媒大多是心理安慰。夏天高温高湿,加速甲醛释放,这时候紧闭门窗两天,再一次性通风,效果爆炸。工业风扇对着窗户吹,加速空气对流。炭包有点用,但吸饱了得晒,不然又吐出来。绿植除醛就是玄学,除非把家变成森林。入住前,一定要找CMA认证机构测甲醛,关门12小时测,超标就别咬牙住,尤其是孩子。

特别提醒:两个致命误区,80%的小白都中招

1. 找熟人装修:你以为他给你省钱?错!熟人杀熟最狠,因为他知道你不好意思砍价,不好意思提返工,最后做得不好你心里憋屈还得赔笑脸。装修是商业行为,合同、验收标准一个不能少,朋友可以介绍,但你别指望靠交情保证质量。 2. 一味追求快:有些工长承诺一个月装完,然后拼命赶工,水泥没干透就贴砖,腻子没干透就刷漆,后果就是日后开裂、脱落。每个工序都有必要的间隔时间,比如防水层要干24小时,贴砖后要等48小时才能上人,墙面批灰每遍要干透。慢工出细活,别催,你催他们只会用偷工减料来赶进度。
