🔨 先拆还是先哭?拆旧那些事儿

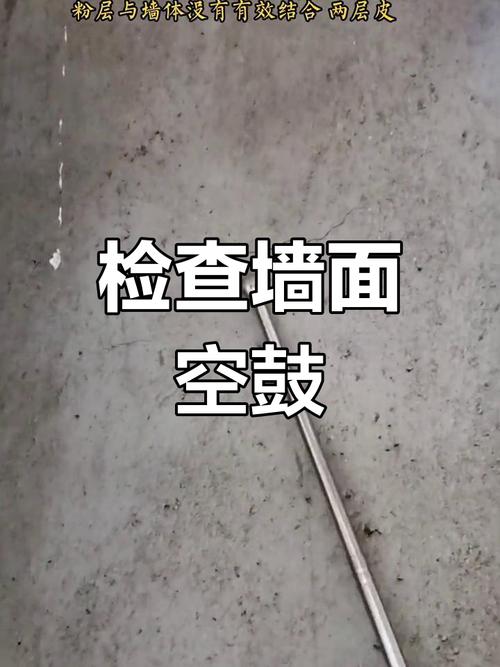

问:二手房装修,到底先拆还是先量房? 答:先量房!这步不能省。我见过太多人脑子一热就让工人抡大锤,结果把承重墙的皮都铲了……量房后出精确图纸,拆改位置一目了然。拆的时候注意,旧门窗、暖气片这些能卖钱的别让工人随便扔,一扇老式铸铁暖气片能卖两三百,对吧。拆墙皮见水泥层就行,别死命往红砖刨,除非你钱多烧的。 问:墙面要不要铲到红砖? 答:看具体情况。如果老房是沙灰墙,空鼓多,或者铲墙皮时发现底层都酥了,那就得见红砖,重新水泥砂浆抹灰。不然新腻子挂不住,一年后裂缝跟蜘蛛网似的。常见误区是听工长忽悠全铲,其实如果基层牢固,局部修补就行。教一招:拿钥匙划墙面,掉灰严重就必须铲。
💡 水电改造,省不得的“心脏手术”

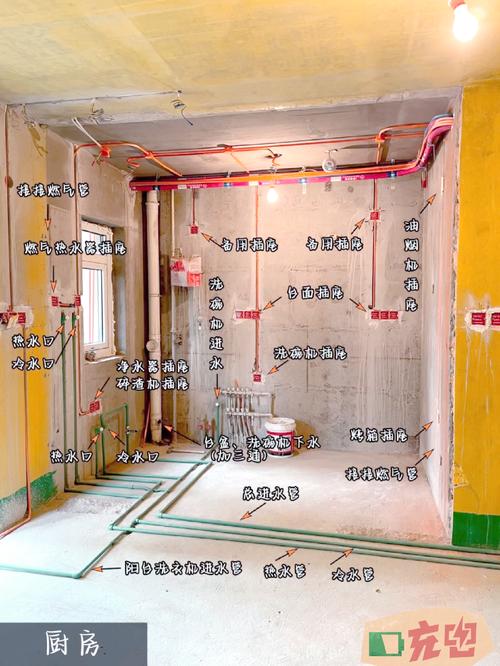

问:水电改造是全部重做还是局部改? 答:二十年以上的房子,全改!原线路老化、铝线、截面不够是常事。局部改看似省钱,等跳闸或漏水时你就知道什么叫欲哭无泪。卫生间和厨房的电路必须走顶,万一漏水先漏楼下自己家,检修也方便。水管我强烈推荐用PPR6分管,壁厚4.2mm的,品牌选伟星、日丰都行。注意打压试验,8-10公斤压力保持半小时不掉压。
💰 预算和工期,别让装修变成无底洞
问:预算怎么控才不会超? 答:哎,十个九超。先留出20%备用金。大头在水电和定制家具,这两块容易增项。签合同时把每个项目单价写死,比如拆墙多少钱一平、铺砖多少一平,按实结算。别信套餐价,后期这也不含那也不含。主材自己买,辅材指定品牌。比如腻子,必须用耐水腻子,别让工长换成821腻子,那玩意儿甲醛多。 问:工期一般多久,怎么不拖延? 答:老房重装,60-75个工作日正常。关键在于工序衔接。拆旧完马上进水电,同时窗户量尺要提前,不然等瓦工贴完砖窗框还没装,一下雨全泡汤。最容易卡在定制柜和门的安装,因为生产周期长,建议一开工就去订。签合同时写明延期赔偿,一天100-200块。 问:找装修公司还是施工队? 答:是我就找靠谱工长带施工队。装修公司扒层皮,30%管理费不是白交的。但前提是你得略懂行,有时间盯着。独立设计师+独立工长组合最香。怎么找?去小区扫楼,看哪家装修工地整洁、工艺规范,直接敲门要电话。买包烟聊聊,比网上看评价靠谱。🌿 入住与环保,别拿身体开玩笑
问:装修后多久能入住?甲醛怎么除? 答:最少三个月!还得是夏天高温高湿散味快的季节。别信除甲醛公司,绝大多数骗人。有效就三招:长时间通风!工业风扇吹!所有柜门抽屉打开。着急入住就装新风系统,24小时换气。板材买E0级的,实木指接板更好。窗帘、沙发套这种软装也是甲醛大户,用前水洗。 问:老房窗户要换吗? 答:单层玻璃的、塑钢变形的,换!断桥铝双层中空是标配,隔音保温。注意型材壁厚1.8mm以上,PA66尼龙隔热条。北京市场,凤铝、忠旺都可以,当地小厂也能用,关键看安装打胶,外窗台斜坡防水要做好。记得拆除时就让工人把旧窗保护好,万一坠物赔不起。 问:有哪些容易忽略的隐藏增项? 答:垃圾清运费!老小区没电梯,一车能要一千。墙面挂网费、过门石、窗台石安装、打孔费、五金安装费……合同里一定要备注清楚包不包。还有瓷砖倒角,师傅现场倒角另算钱,提前说好。强弱电箱移位、下水管道包隔音棉,这些细小处加起来吓死人。✅ 验收小技巧
问:验收要注意什么? 答:分节点验收。水电完工检查线路规格、点位、打压。瓦工完工用靠尺检查墙面垂直度、地面平整度,空鼓锤敲瓷砖,单块砖空鼓率不超过5%。油工完看阴阳角顺直。最后水电安装完,所有开关插座用相位检测仪试,水路线路拍照留底,别等刷完漆找不到管线位置。⚠️ 特别提醒:
1. 承重墙别动!哪怕是开个门洞都要结构专家核算。别信施工队“开个小窗没事”,一旦出事整栋楼跟着遭殃,你赔不起。 2. 千万别全屋铺实木地板!除非你有洁癖还勤快。实木娇气,要打龙骨,还容易缩缝变形。用强化复合或三层实木,脚感不差,皮实耐造。
