干了十几年工装,说实话,办公室装修的水深得很。经常有客户一上来就问多少钱一平米,工期多久… 得,今天我把这些年的经验捋一捋,挑出最常见的十几个问题,一次性给你讲透!
一、预算与工期那点儿事
问:办公室装修,一般多少钱一平米?怎么控制预算?
答:没有固定价,看档次。普通装修大概600-1000元/平米,中档1000-1500,高档1500+。但控制预算最重要的是前期设计要细,别一拍脑袋就改。注意:很多增项来自水电改造,前期一定要让施工方出详细水电图,一口价包死,否则后期加价没商量。

办公室装修预算明细表范例
问:工期一般要多久?怎么保证不拖延?
答:500平米以下,正常45-60天。关键是施工进度表要卡节点,比如拆除几天,水电几天,吊顶几天,腻子油漆几天,地板几天,安装几天。每延一天罚合同额千分之三,这是行规。提醒:疫情后材料经常断货,提前下单定制产品,比如门、柜子,生产周期就得一个月。
问:老板说想省钱,哪些地方能省,哪些不能省?
答:不能省:水电、防水、消防、环保板材。这些出问题要命。能省:复杂的吊顶造型、昂贵的石材、品牌溢价过高的家具。办公室装修,实用第一,面子第二。
二、施工细节,稍不留神就翻车
问:旧办公室翻新,要注意什么?
答:旧房翻新最大坑是拆除。先要搞清楚哪些墙能拆,哪些是承重墙,千万别碰。另外,原来的水电管路多半老化,建议全换。还有,二手房租来的办公室,物业可能要求恢复原状,签合同时要看清。
问:水电改造有什么坑?
答:水电是最容易超支的。一定要先定好点位:每个工位需要几个插座、网口,打印机、饮水机、冰箱位置提前想好。强弱电要分开,不然信号干扰。建议:插座宁多勿少,后期插线板满天飞,又丑又不安全。还有,办公室的照明要分路控制,靠窗一排,中间一排,方便节能。

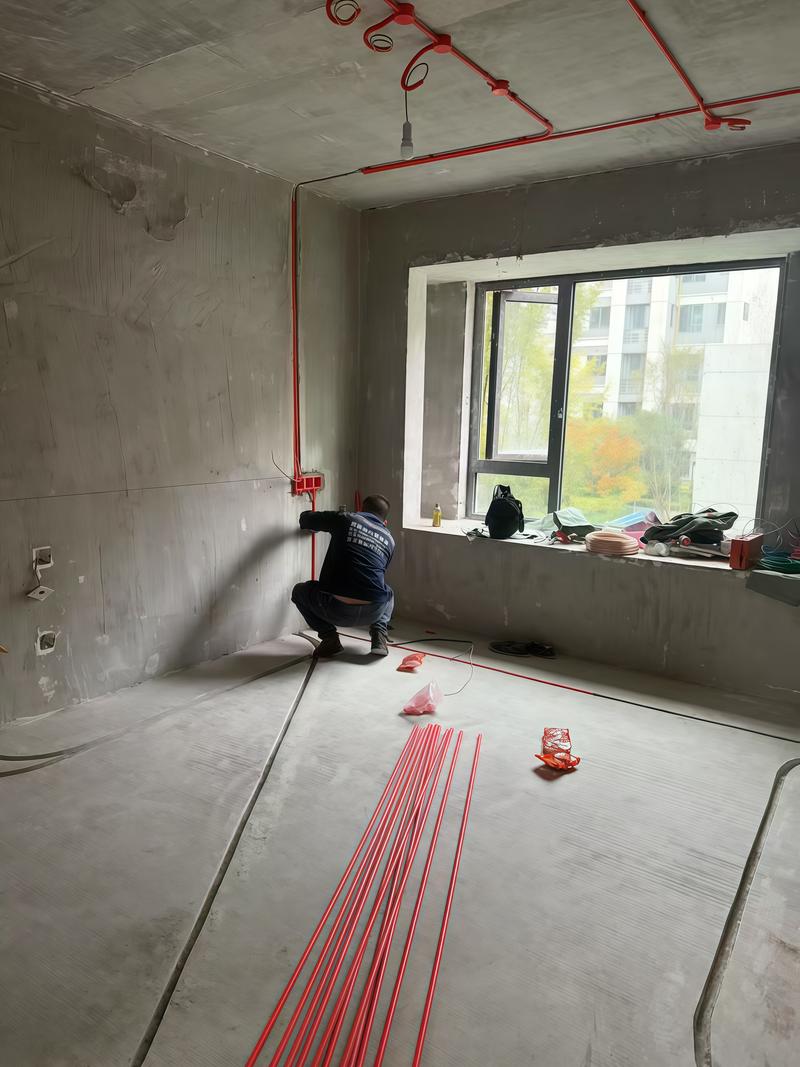

办公室装修水电改造施工现场实拍
问:办公室铺什么地板?地砖还是地毯?
答:看区域。开放办公区最好用地毯,吸音,走路没声音,但记得选方块毯,以后脏了换单块就行。领导办公室可以用木地板,有档次。地砖不建议,太冷太硬,走路咔嚓响,影响工作。注意:地毯下面要铺地垫,踩着软,也防潮。
问:墙面材料怎么选?乳胶漆还是墙纸?
答:千万别用墙纸!办公室人多,墙纸没两年就翘边、发霉。乳胶漆选品牌货,净味、防霉。颜色不要纯白,看久了累,浅灰、米白都不错。如果讲究,局部用护墙板或吸音板,但成本高。
问:办公室照明怎么设计不伤眼?
答:这是重点!色温选4000K左右,暖白光,既不昏沉也不刺眼。照度要达到300lx以上,工位上方装格栅灯或线条灯,避免眩光。注意:不要只用筒灯,那光斑丑且不够亮。现在流行线性照明,直接接在吊顶上,整体性超好。
三、环保与验收,最后的保卫战
三、环保与验收,最后的保卫战
问:装修完味道大,怎么快速除甲醛?
答:首先,板材要用E0级的,胶水用无醛胶,从源头控制。通风是最有效的,最好装新风系统,24小时换气。其他活性炭、绿植都是心理安慰。特别提醒:不要相信什么除甲醛公司喷点药水就搞定,那都是短期封闭,过几天又反弹。
问:怎么验收办公室装修?重点看哪些?
答:带一把水平尺和手电筒。看墙面平不平,灯光侧照,波浪纹一眼看出。瓷砖敲空鼓。水路打压测试不能少,冷热水管都要测。电路相位仪查插座接线正确。最关键是尾款至少留5%,等使用一个月没问题再付。注意:别被“行规”唬住,尾款一定要留。
问:办公家具什么时候进场?
答:硬装结束,做完保洁后。但是家具要提前选好,因为定制家具生产周期长,别等装修完再订,干等一个月。家具进场后还要散味,最好空置几天。
【特别提醒】装修小白最常见的决策误区:
1. 只看报价不看项目清单:同样100平,有人报8万,有人报12万,差在哪?差在漏项!一定要对比详细报价单,不是总价。
2. 轻信“免费设计”:免费的东西最贵!设计师不收设计费,就靠材料回扣和增项赚钱,你懂的。找个靠谱的独立设计师,花小钱省大钱。
