店面装修预算怎么控?老工头吐血整理15问

🔨 先泼盆冷水:预算永远会超,但你可以少超点

问:装修店面,到底要准备多少钱?

答:没有标准答案,但有个残酷的区间——小面积奶茶店,从毛坯到开业,每平米1500-3000元是起步价,上不封顶。注意,这只是硬装+基础设备,不含桌椅软装。我见过太多人拿着不够的钱强上,最后消防过不了、电路跳闸,哭都来不及。建议准备总预算的20%作为备用金,这是血泪教训。

问:怎么控制成本不踩坑?

答:先说大原则:隐蔽工程一分不能省,面子工程可以慢慢升级。电线水管、防水,用好的;什么花砖、定制灯,开业后赚钱了再换。具体操作上,自己买主材,辅料让施工方包,这能卡住脖子。还有,别信低价套餐,后期增项让你怀疑人生。常见误区:以为面积小就便宜,其实麻雀虽小五脏俱全,咖啡馆后厨水电比大厅还烧钱。

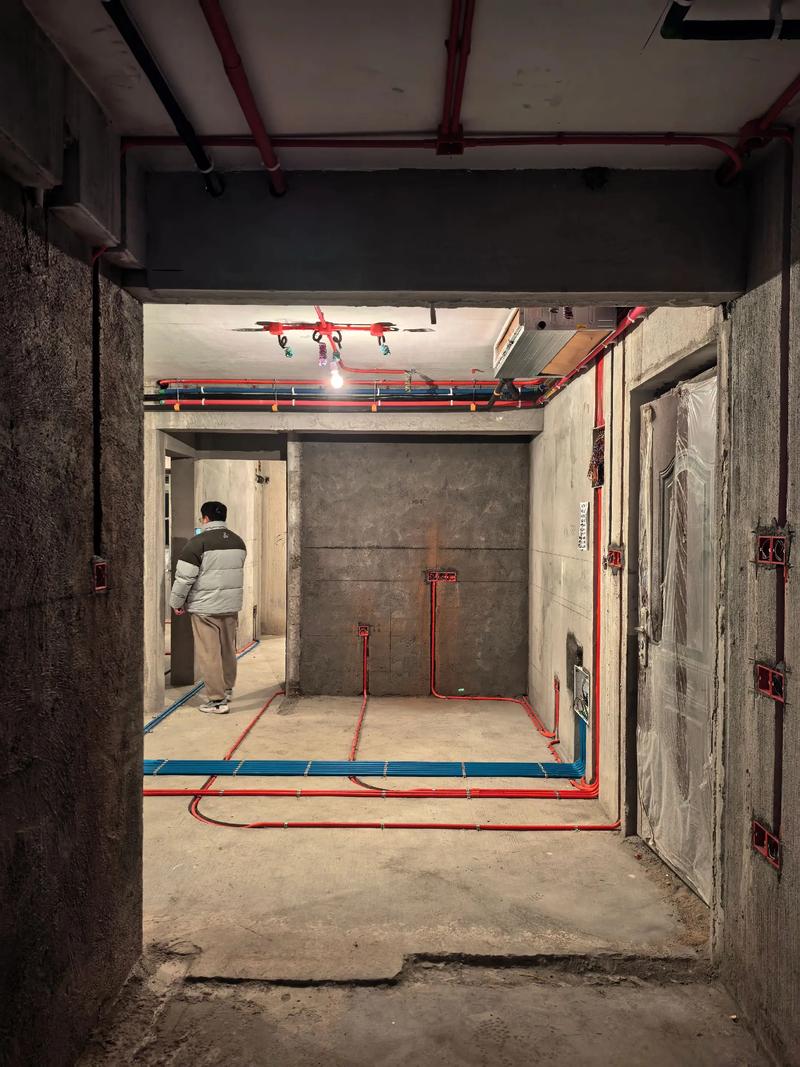

店面装修水电隐蔽工程施工现场图
店面装修水电隐蔽工程施工现场图

⚡ 水电才是命根子,别光顾着好看

问:店面水电改造要注意什么?

答:你的设备清单必须先拉出来!咖啡机、冰柜、烤箱,功率一算,线径才定。我碰过开店三天就跳闸的,查下来4平方线带不动商用设备,全刨了重做。注意,店铺电表增容要提前申请,周期可能一个月。水管走顶不走地,漏水能发现,别省那点吊顶钱。排水要有坡度,后厨加个沉水弯,否则臭味反上来,神仙难救。

问:防水怎么做才靠谱?

答:卫生间、后厨、外立面涉及水的区域,墙面防水至少做1.8米高,地面要做闭水试验48小时。去楼下看漏不漏,拍照留底。材料别用便宜的JS涂料,选聚合物水泥基,弹性好。特别提醒:门口石基要先贴,再做防水,形成挡水坝,很多师傅懒得做,一下雨就灌水。

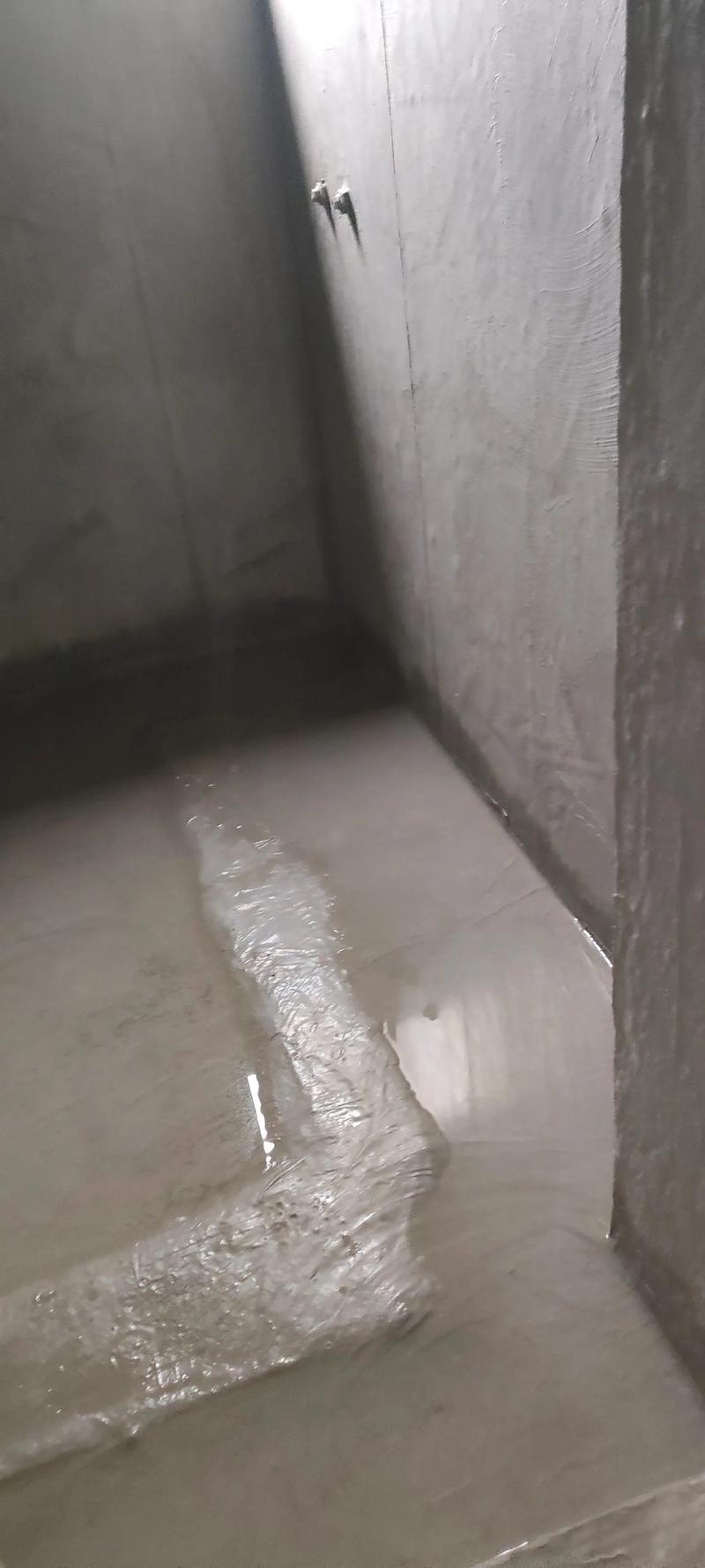

店面厨房防水施工闭水试验现场
店面厨房防水施工闭水试验现场

💸 工期拖延?罚款条款要写在合同里

问:店面装修工期一般多久?

答:小型店铺,比如30平奶茶店,正常20-25天。50-100平餐厅,30-45天。这是理想状态。实际中,材料断货、物业刁难、工人跑路,分分钟超时。所以合同必须含工期延误罚则,一天扣工程款千分之三。但你也别太强势,因为赶工会粗糙——我有次逼急了,工人墙面没干透就刷漆,半年全裂了。

问:施工顺序乱套了怎么办?

答:记住总顺序:拆除→砌墙→水电→泥瓦→木工→油漆→安装→保洁。很多小白让木工先进场,结果水电还没改,插座被柜子挡住,蠢得想撞墙。自己盯节点,每阶段验收,不懂就请第三方监理,几千块买个踏实。注意:门头招牌要最早量尺,制作周期长,别等最后装

问:消防验收到底卡什么?

答:面积超过300平或特定业态(餐饮、娱乐)必须申报。喷淋头、烟感器、应急灯、疏散指示,一个不能少。关键是装修材料要有防火等级报告,顶面要用A级材料,墙面B1级以上。别信包工头说“打点关系”,现在很多地方都是第三方检测,抓到造假直接停业。

问:除甲醛真的是智商税吗?

答:不完全是。但靠几盆绿萝就是搞笑。核心是源头控制:板材用E0级,胶水买大牌无醛,墙面用水性漆。装修完至少通风15天,工业风扇对着吹。急着开业?找专业治理公司,喷光触媒,注意要他们出检测报告。特别提醒:闻到刺激味就开业的,是在慢性赶客

✨ 小空间大心机,这些细节让顾客舒服

问:小店怎么显大?

答:镜子!别笑,这是最便宜的空间魔术。但别明晃晃一大片,切成几何块,或者用镜面不锈钢,高级感就来了。灯光上,无主灯设计,轨道射灯+线性灯带,吊顶抬高一公分。还有,地面通铺,别搞门槛石分割,视线不断,空间就延伸了。

问:旧店面翻新,怎么又快又省钱?

答:先评估骨架——墙能不能敲?地砖敲不敲?如果原结构还行,地面直接铺SPC锁扣地板,不用拆旧,一天搞定。墙面翻新用微水泥或艺术涂料,覆盖力强,省掉铲墙工序。但注意,老店水电多半老化,该换全换,别赌。我见过旧电线短路烧了整个店的,省那几千亏几十万。

问:材料进场验收有啥门道?

答:对型号!对数量!如果你买的是品牌,可能被掉包。比如你订的“伟星管”,送来的可能是“伟星精品管”,一字之差,质量差两档。瓷砖看色号批号,不同批有色差。遇到货不对板,直接拒收,别听工头说“差不多”。

问:灯光到底有多重要?

答:食物靠光,衣服靠光,你的利润也靠光!色温:餐饮2700-3000K温暖,服装4000K自然。显色指数必须Ra≥90,否则照啥都灰扑扑。重点:射灯角度要调,别直射客人头顶,照到桌子中央,周围暗一点,高级感马上出来。预算不够?主灯花重金,辅助灯用便宜筒灯。

问:环保除味有没有速成法?

答:高温熏蒸!关门窗,开暖气或工业暖风机,室温升到30度以上,闷半天,再强力通风,反复三次。加速甲醛释放。然后放活性炭包,记得定期晒,饱和了会反向释放。还有个偏方:白醋加热水,蒸汽去味快,但伤五金,谨慎用。

🚨 特别提醒:别被“免费设计”套住

1. 装修公司的“免费设计”,本质是销售钩子。出的图千篇一律,根本不考虑你的动线、客群。不如花几千找独立设计师,省下的施工变更够付好几倍。我就帮人擦过屁股:免费出的效果图,吧台位置挡了消防通道,重新改花了两万。

2. 开工前所有的口头承诺,必须变成白纸黑字。尤其是工期、付款节点、材料品牌。见过最惨的,老板跟工头称兄道弟,口头说用“多乐士金装”,最后墙上刷的“多乐士家丽安”,成本差一倍。你说是骗你,他说你当时没指定。合同里写清楚,型号一字不拉。
