问:整装、半包、清包,我到底该选哪个?
答:选整装,你得看钱包和精力。说实话,整装就是当甩手掌柜——从设计到买材到施工,全包给装修公司,你只负责掏钱和最后验收。适合那种忙得脚不沾地、压根没空盯工地的人。但!你要是不差钱又不想操心,整装确实省事。不过提醒一句:别以为省心就万事大吉,坑往往藏在报价里。半包呢,自己买主材,公司负责辅材和人工,费点神但主材质量你把控得住。清包?除非你是业内人士,不然累死你还不讨好。
建议:普通家庭,半包是性价比最高的。整装要选,必须找大品牌,合同逐条抠死。

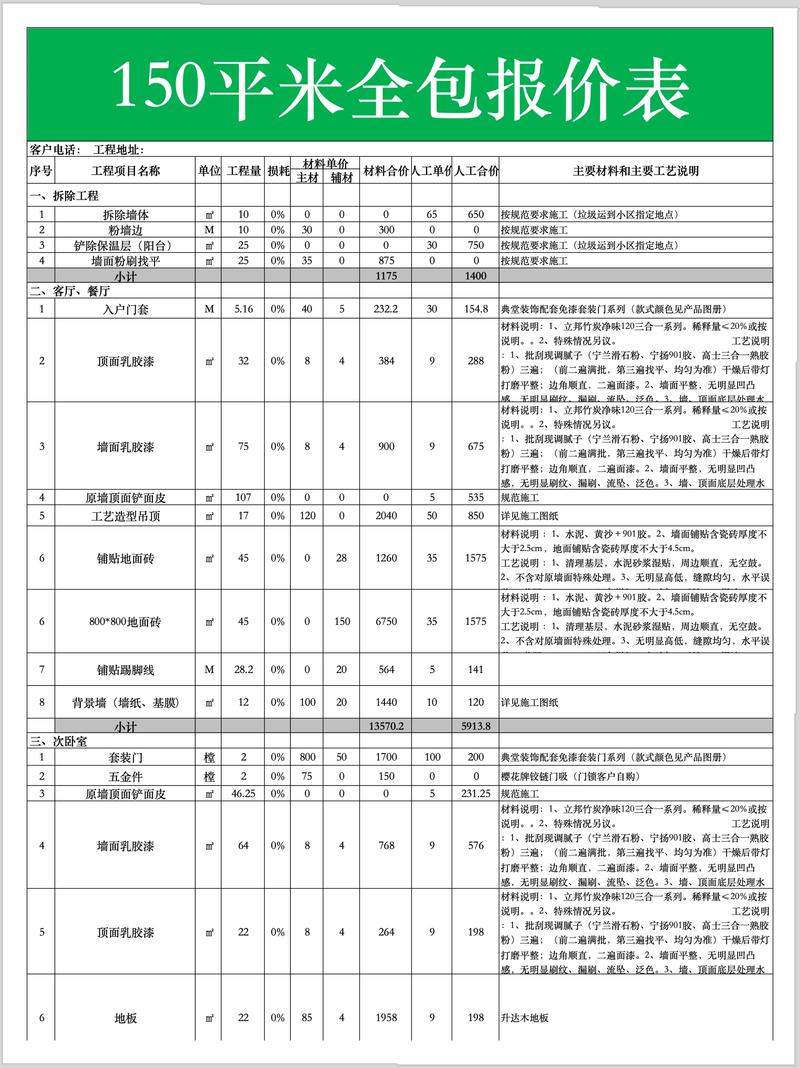

问:整装报价单怎么看?常见猫腻有哪些?
答:报价单?那就是张捉迷藏的纸。先看有没有漏项——故意不写踢脚线、过门石,回头让你加钱。再看工艺说明,比如防水写“涂两遍”,不说厚度和高度,到时候刷得像蜻蜓点水。注意,水电改造最容易坐地起价,有些整装套餐只包30个点位,你家要是80个,超出的按米算,贵得你肉疼。我的经验:签合同前,把所有项目列清楚,品牌、型号、数量,连螺丝钉都别放过。报价里没写清楚的一律不认。

问:水电改造要横平竖直吗?点对点是不是更省钱?
答:横平竖直看着漂亮,但钱也漂亮……点对点省管省线,但是后期打孔容易打到管,各有优劣。我一般建议:厨卫走顶,横平竖直,方便维修;客餐厅卧室可以点对点,省个千把块。注意!水路必须打压测试,冷热水管都别搞混。电线一定用国标,照明1.5平方,插座2.5,厨卫空调4平方,千万别在这上省钱。还有,强弱电交叉要包锡纸,不然以后信号干扰,电视雪花、网速卡顿,你哭都来不及。
问:卫生间防水,怎样才算真的到位?
答:防水是良心活儿,看不见,等漏了楼下找你,你就傻了。标准流程:基层清理干净,墙面用刚性,地面用柔性,淋浴区刷到1米8,其它墙面30公分。闭水试验做满48小时,去楼下看,一滴不漏才行。别信什么“开发商做过防水了”,那层薄膜一开槽就破坏了。建议:做完防水,门槛石内侧也要刷,防止水从门口渗出去烂地板。材料我推荐雨虹、德高,别用杂牌。

问:瓷砖验收,光看平不平就行了?
答:哪有那么简单!平整度只是基础,用靠尺检查误差不超过2毫米。敲!空鼓率单片不超过5%,整屋不超过3%,特别是墙角管道后面,师傅容易偷懒。还要看阴阳角,直角偏差大了,柜子塞不进。地漏处要切成回字形,坡度找好,别积水。墙压地还是地压墙?我建议墙压地,虽然费工,但防水更好。美缝剂别用便宜的,半年发黑,德高、皇氏工匠都行。
问:柜子现场打还是全屋定制?
答:现在很少现场打了,污染大、封边粗糙。全屋定制是主流,但水也深。颗粒板、多层板、生态板,商家吹得天花乱坠。记住:环保看检测报告,E1级是国标底线,Enf更好。橱柜选多层板防潮,衣柜颗粒板够用。注意:背板厚薄,很多默认5mm,最好要9mm。五金自己买,用悍高、百隆,别用杂牌。还有,套餐内的拉手、挂衣杆可能很丑,提前问清楚,加钱升级的坑,比比皆是。
问:乳胶漆、墙纸、硅藻泥,哪个环保又耐用?
答:墙纸?再高档的PVC壁纸,两年翘边,梅雨季发霉。硅藻泥?吸水不能去甲醛,纯属概念炒作,脏了你还擦不掉。老老实实乳胶漆吧,省钱环保。现在水性漆很成熟了,选大品牌,多乐士、立邦,进口的都芳、芬琳。注意:底漆不能省,不然面漆起泡脱皮。色漆现场调,一定要留样,防止日后补色不一致。工人滚涂时,你看着别加水太多,遮盖力就没了。
问:装修完多久入住?光通风除甲醛靠谱吗?
答:甲醛挥发期3-15年,通风是最好的方法,但慢。我家装修完,大风扇吹了俩月,加上用活性炭、绿萝。着急住,建议找专业除醛公司,但鱼龙混杂,要签效果合同。检测别找那种免费测量的,都是推销治理的。买个几百块的检测仪,虽然不准,但看趋势。温度越高甲醛释放越快,最好过个夏天再搬。特别提醒:零甲醛板材不存在,说这话的商家直接拉黑。
问:小户型整装,怎么显大又实用?
答:先敲墙!别听物业吓唬,非承重墙能拆就拆,客餐厅一体化,开放式厨房,空间立马通透。收纳往墙上走,顶天立地柜,藏八露二。家具用细腿的,视觉轻。颜色浅,地面通铺,别用过门石分割。镜子用得好,也能骗眼睛。还有,功能叠加,比如卡座兼储物,榻榻米当床。我的原则:再小的家,也得有个宽敞的地儿,比如留白一面墙,别塞满。

问:老房翻新,比新房整装贵在哪?
答:拆旧就是一大笔钱!还有垃圾清运费。老房子没电梯?搬运费吓死人。水电全老化,必须全换,锈蚀的铸铁管也得改。墙面空鼓要铲到红砖,重新粉刷。最怕的是邻里关系……你一动工,楼上楼下投诉,还得去赔笑脸。建议:别自己找马路游击队,拆旧野蛮施工把房子搞塌了都不是新闻。正规公司有保障,虽然贵点,买个心安。注意,老房层高往往低,别做复杂吊顶,走圈石膏线就好。

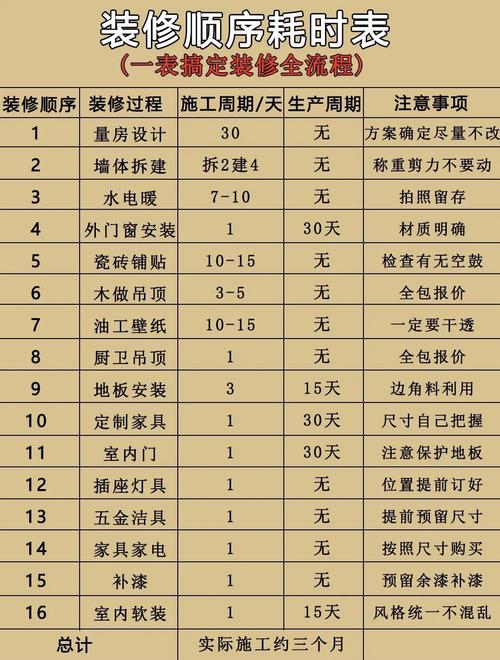

问:整装一般要多久?如何监督工期?

答:100平的房子,正常工期60-90天。水电10天,瓦工15天,木工10天,油漆15天,安装收尾……但没几个公司能准时。拖延是常态,天气、材料缺货、工人回老家,都是理由。合同里要写明延期赔付,一天赔多少。你常去工地,加个微信群,让工长每天发进度照片。关键节点(水电、防水、验收)你必须到场,签了字才算数。别信口头承诺,一切白纸黑字。
问:整装预算总超支,怎么把钱花在刀刃上?
答:预算?就是用来超的……哈哈,但能控制。开始就留出20%备用金。硬装别太抠,水电、防水、五金,这些坏了要拆墙。软装可以慢慢添,家具家电先去实体店看好型号,等618、双十一线上买,便宜不少。整装套餐外的项目,比如窗户、暖气、新风,提前谈好价格,别做一半再加。常见误区:为省设计费,自己瞎搞,结果返工更多。找个靠谱设计师,其实能帮你省钱。
特别提醒
误区一:熟人装修更放心。 错!杀熟的故事听得太多了。朋友的朋友的朋友介绍的包工头,出了问题你连合同都没签,怎么维权?除非是你亲爹,否则别轻易用熟人。
误区二:装修款一次性付清。 千万别!分阶段付款,签合同30%,水电结束30%,泥木结束30%,尾款10%要等入住三个月无问题再给。攥着钱,你就是大爷,一旦付完了,人影都找不到了。
