工装装修到底要花多少钱?10个灵魂问答,说透你不懂的行业秘密

做了十年工装,被问最多的问题就是这10个——今天一次性全坦白。别指望我能温文尔雅,大实话扎心,但保你少花冤枉钱。

预算与合同

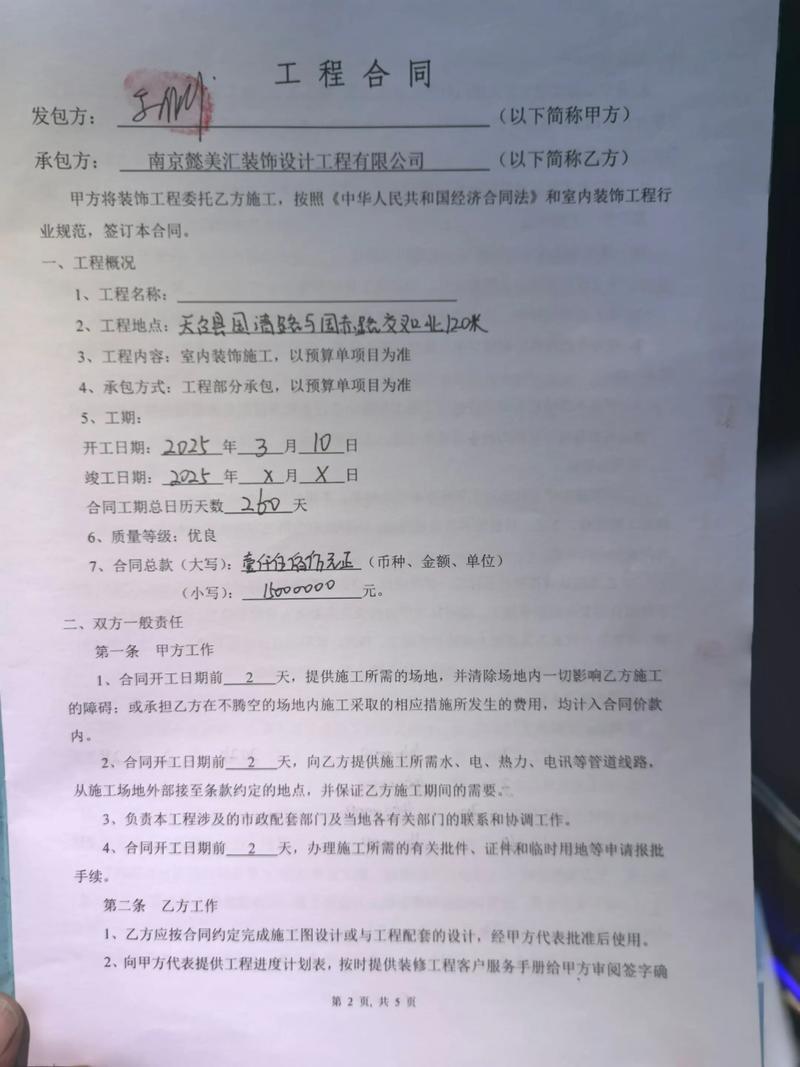

问:工装预算怎么做,才不会被坑? 答:一句话,别信广告上那99/平的套餐。都是坑。实际工装造价,一般办公室简装也得800-1200一平,要有设计感的2000往上没上限。先把你的需求列清楚:拆改多少、用不用隔断、空调是中央还是分体、消防要不要改。这些才是钱的大头。建议先找人出个概念方案,拿着方案让三家报价,对比单价,不是总价。注意,报价单里刻意漏项再后期增项的,太多见了。我现在都替客户心疼。 问:合同怎么签,才能防止扯皮? 答:首先,付款比例咬死,预付款别超30%。多分几个节点,每个节点做完验收再给钱。合同里一定要附上详细施工图和大样图,所有材料品牌、型号、规格写死。口头承诺的全写进补充协议。我见过太多口头说用某派插座,最后给你换成山寨的。还有工期延误赔偿,一天千分之几,必须写。不然拖你半年没商量。
工装装修合同签订时施工图详细标注
工装装修合同签订时施工图详细标注

材料与施工

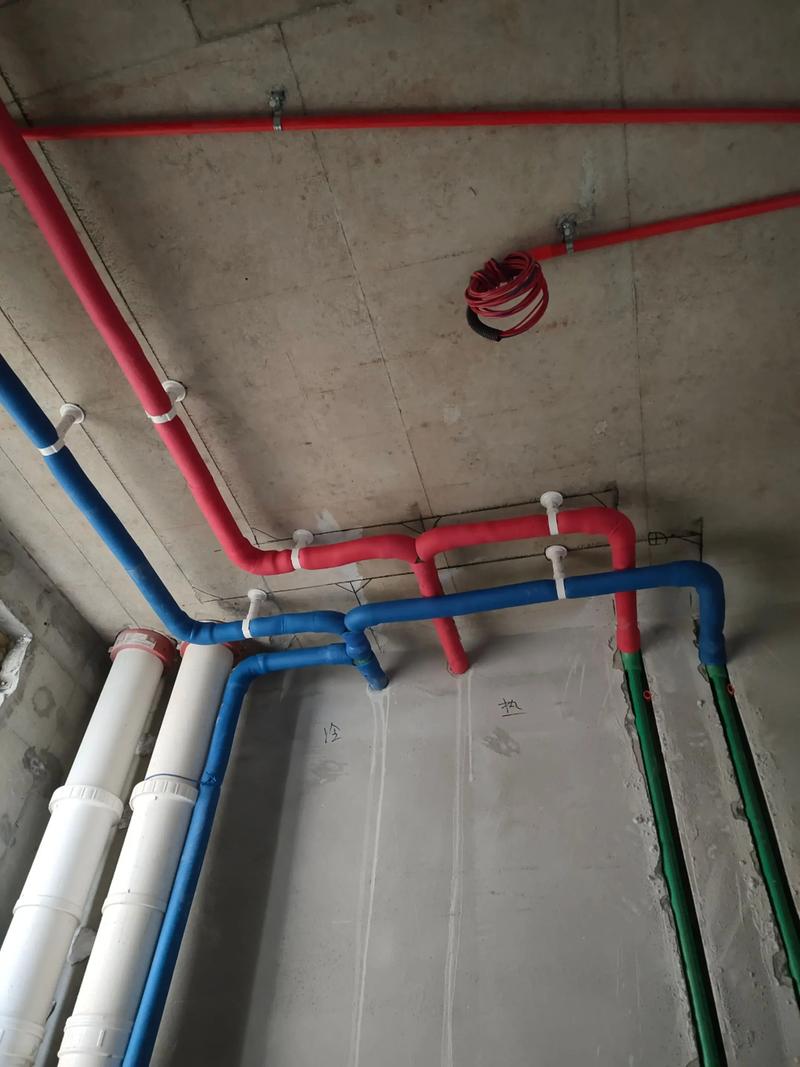

问:工装材料怎么选?便宜没好货吗? 答:还真不一定。有些材料,贵在营销。比如瓷砖,广东砖山东砖,谁说谁好?看胚体和釉面。办公室地面,建议用通体抛釉砖,耐磨耐脏,80一平的质量杠杠的,比大理石便宜十倍。但木工板,千万不能省,甲醛大户,必须E0级,一张贵50块钱,换你员工不头晕,值不值?防火板也要看检测报告,一丁点马虎不得。 问:工装水电改造,有什么猫腻? 答:猫腻大了去了。最常见:故意绕线,多用管子,接线盒给你装一大堆。其实工装回路设计合理,插座够用就行,别被忽悠什么全屋智能布线。注意强弱电分开,距离30厘米以上,不然网络卡死你。水管走顶不走地,漏水一秒发现。还有,原线能不换就不换,很多是符合国标的,抽出来再穿进去反而伤线。验收时,必须拿着图纸一个个点位测,别嫌麻烦。
办公室顶面水管走顶施工实拍
办公室顶面水管走顶施工实拍
问:工装防水,为什么比家装更重要? 答:楼上办公室漏水,楼下家具、电脑全泡了,你赔得起?工装防水必须做到万无一失。卫生间、茶水间地面全做,墙面至少1.8米,刷两遍JS防水涂料,干透再做闭水试验48小时,去楼下看,没渗漏才算完。过门石底下要做止水坎,这细节十个施工队九个忘。还有一点,装完洁具后,打胶必须用中性防霉胶,别听人说酸性结实,那味能熏死人。 问:工期总是延误,谁的锅? 答:大多数情况,甲方的锅。方案变来变去,材料迟迟不定,款又不及时……但施工方也不无辜,人手不够就接单,导致多处开工,你这边就磨洋工。建议:合同签45天就写45天,延期罚钱。每周至少开一次进度会,逼着工头排计划。还有,提前协调好空调、消防、智能设备的进场时间。交叉施工最容易踩踏,得有个明白人统筹,不然乱成一锅粥。 问:办公室灯光怎么设计,员工才不累? 答:别搞花里胡哨的装饰灯,没用。工装照明记住三点:照度均匀、色温适中、无频闪。一般办公室照度300-500lux,色温4000K暖白光,别用6000K惨白惨白的那种,伤眼。LED面板灯要用隔离电源的,防频闪。重点部位,比如接待台、展示区,用射灯强调。还有,工位顶上别直接照,用灯光膜或者间接照明,减少眩光。我见过太多公司,装一堆射灯对着人脑袋照,员工下午就头晕。

消防、环保与验收

消防、环保与验收
消防、环保与验收

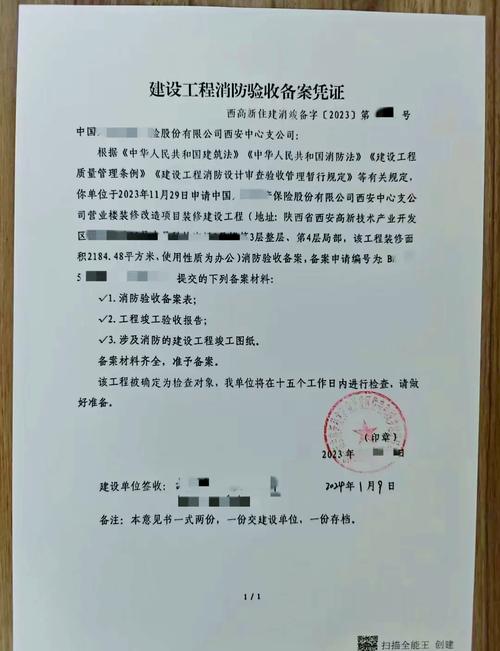

问:工装消防审批,到底有多麻烦? 答:这么说吧,消防是工装第一大关。你先搞清楚场所性质,商业还是办公,办公还好,如果是餐饮、培训,那严格到变态。最好找属地消防工程公司提前介入,他们帮你设计喷淋、烟感、报警,然后报审。正常流程1-2个月。别自己瞎改,喷头间距3.6米一个,离墙0.5米,有梁还要增设,错了返工,费时费钱。最后第三方检测通过,拿到合格意见书,你才能开业。千万记住,消防验收前,所有防火门、疏散指示灯必须到位。缺一个,门儿都没有。 问:工装环保,真的能达标吗? 答:能,但前提是你得舍得用好材料,还要留足通风时间。装修完别急着搬进去,至少晾一个月,最好经过三伏天高温挥发。板材用E0、水性漆、低VOC胶水,虽然贵点,但换来的是员工的命。治理甲醛的公司多数是智商税,喷雾封闭只能管几天。不如摆几台大功率工业风扇使劲吹,加上光触媒辅助一下。入住前找CMA机构检测,五项合格了再进。别信什么0甲醛,不可能。 问:验收时要注意什么,才能不吃亏? 答:最后一步,最容易栽跟头。别走马观花。带上锤子、水平仪、相位检测仪。敲敲瓷砖空鼓率,单块不超过15%。墙面靠尺检查,平整度2米内误差小于3毫米。插座接线左零右火,地线必须接。开关插座高度统一。所有玻璃隔断看3C标志,钢化玻璃要有。空调风口开机半小时,温差达不达标。还有,所有建材的检测报告,一一对照。最后,尾款结清前,扣下保修卡。不扣下,出了问题你就哭吧。

特别提醒

特别提醒
特别提醒
1. 别找熟人施工! 越是熟人,越不好开口谈价,有了问题又没法撕破脸。十单熟人有九单烂尾,不夸张。除非这人是你亲爹而且干了20年。 2. 先想清楚需求再动工! 最怕业主边装边改,一改就加钱,施工队最喜欢你改。所以前期设计阶段多花点时间,把功能分区、人流线路想透。不然,你就等着预算翻番吧。
