全包到底包了啥?
问:全包装修到底包含哪些项目?答:全包理论上就是人工+辅材+主材,你甩手掌柜只管买家具家电。但!现实中很多公司玩文字游戏。比如,柜子包不包?有的只包厨房地柜,吊柜另加钱。窗户、防盗门、暖气片……这些经常默认不含。所以,别光看套餐价,得拿过详细清单,对着每一项问清楚。记住,漏项是后期增项的大头。

答:盯紧两个地方——材料品牌和工艺说明。比方说,光写“多乐士乳胶漆”不行,得写清楚系列,如“多乐士至尊倍涂无添加”,不同系列差价大着呢。工艺也得具体:水管走天还是走地?强弱电交叉包不包锡纸?这些直接影响质量和后期使用。还有,所有模糊项必须在合同附件写明白,别信口头承诺。
钱花哪儿了?这几点最容易被坑

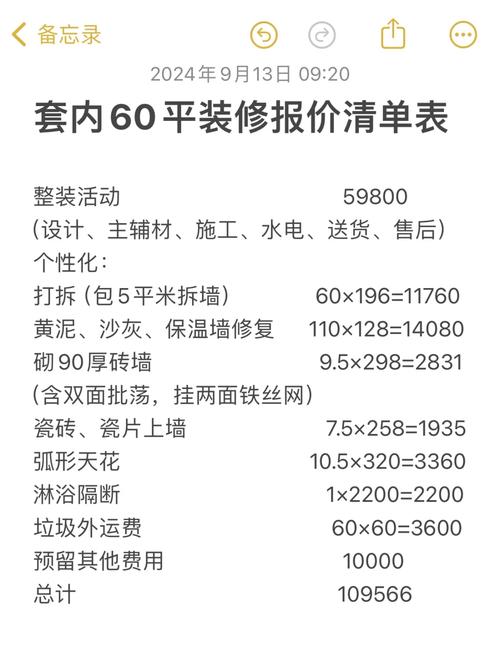

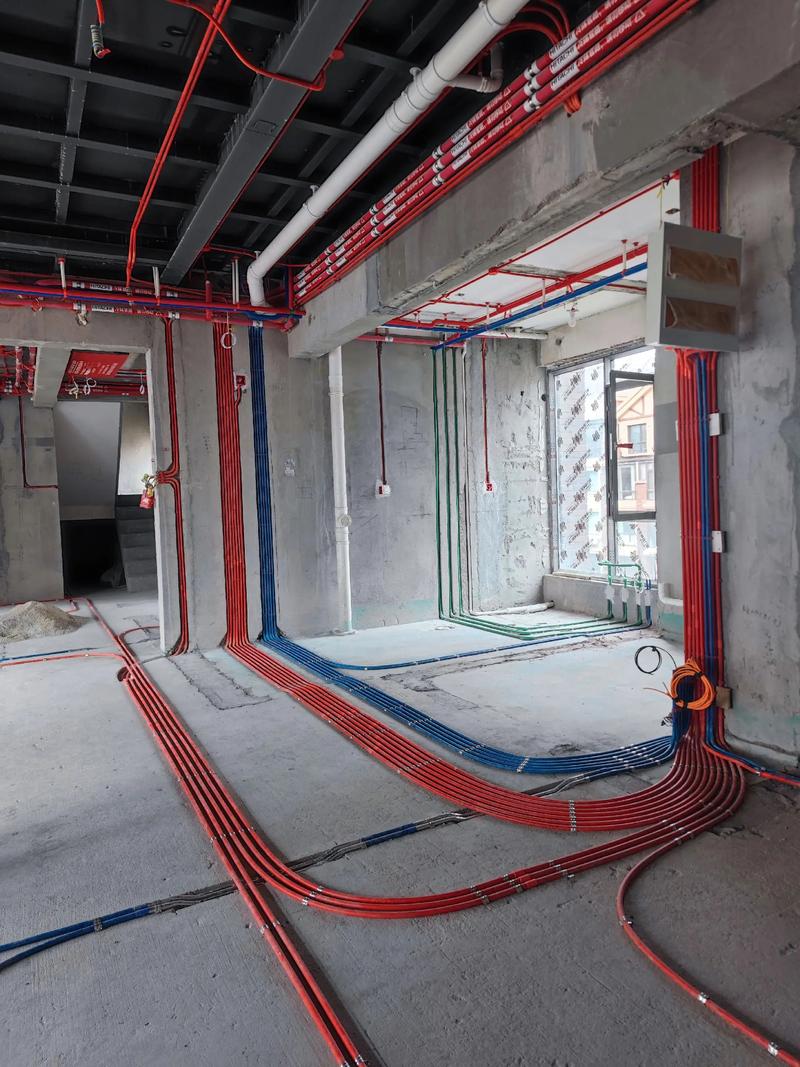

问:水电改造全包会有什么坑?答:水电是增项重灾区。很多套餐按点位或米数估算,但实际一量就超。我建议直接签闭口合同,提前让工长现场预勘,一口价包死,后面只要不改方案,一分不加。另外,老房子换线还是重新布管,单价不一样,提前定好。一根管穿几根线也有讲究,别让工人塞太满。

答:能信,但得留个心眼。很多公司跟品牌合作的是“工程特供款”,市面上查不到型号,质量缩水。你最好自己先去建材市场转转,记下型号和价格,回来比照报价单。如果找不到同款,就问清楚是否是特供,要求替换成市面上流通的型号,哪怕补点差价都行。
问:全包一般工期多久?怎么防止拖延?答:普通平层60到90天正常。赶工往往出细活,别信30天速装,那是糊弄。合同里必须写清开工日、完工日,以及每延一天赔多少钱。通常违约金是合同款的千分之一,太低没用。付款也别一次性给,分三到四次,开工30%,水电验收完30%,中期油漆前30%,最后尾款10%,捏着钱才有话语权。
这些细节没注意,住进去准后悔
问:全包里的防水施工,到底怎么做才放心?答:卫生间防水至少刷到1.8米,隔壁是卧室那墙刷整面。门槛石下面也要做止水坎,不然水汽顺着砂浆层跑客厅,地板起拱没跑。闭水试验必须做足48小时,亲自到场看楼下顶面,有任何水印即刻返工。别图省事,漏水维修是个无底洞。

答:没绝对安全时间,关键看材质。全包用的柜子、地板,如果都是E1级起步,通通风两三个月还行。但市面上所谓零甲醛,多半噱头。最有效还是通风,夏天开窗暴晒,冬天闷两天再大开窗,反复来。硅藻泥只能调节湿度,除醛能力微乎其微,别交智商税。入住前务必找CMA机构测一次,数据说话。
问:小户型全包,怎么装显大?答:颜色选浅色系,地砖可以全屋通铺,不做过门石,视觉延展。吊顶能减就减,非要遮管线,走一圈石膏线足够。收纳多做嵌入式,柜体到顶。千万别做复杂电视墙,花钱占地方。还有,门洞能高就高,显层高。这些小细节,比你砸钱有用。
问:旧房翻新选全包,特别注意啥?答:拆旧费先谈死,很多公司拆墙、铲墙皮要另算,一算几千块。老房子多半沙灰墙,必须铲到红砖,重新水泥抹灰,不然直接刷漆必开裂。水电更是建议全换,老铝线、铸铁管,不换后患无穷。还有,老房子梁柱多,格局不能乱动,得看原始结构图。
问:最后验收有哪些必查项?答:带上相位仪,每个插座测一遍,左零右火不能错。水,龙头开到最大,看下水快不快,堵不堵。瓷砖用空鼓锤敲,单块空鼓超5%得返工。门窗开关顺不顺,密封条贴没贴严。检查完这些,基本大头就抓住了。最好挑个下雨天刚过再去验,有漏水的毛病全暴露。
特别提醒:1. 别被展厅高大上唬住,套餐里的东西你家大多用不上,升级加钱才是常态。签单前,先算总价预估,把可能增项列进去,才是真实花销。
2. 尾款!尾款!一定要留!至少5%,完工一个月后没问题再给。工人离场后的小毛病,有钱在,他们才跑得快。
