装修交底到底交什么?工程师的10个血泪教训

干了十几年装修,每次交底我心里还是有点发毛。真不是怕活干不好——怕就怕业主一知半解,上来就瞎指挥。你跟他讲工艺,他跟你谈审美;你说不能这么做,他扭头百度一篇小红书笔记反怼你……行吧,今天干脆把交底那点事儿掰开揉碎聊聊。全是踩过的坑,听完能省好几万的那种。

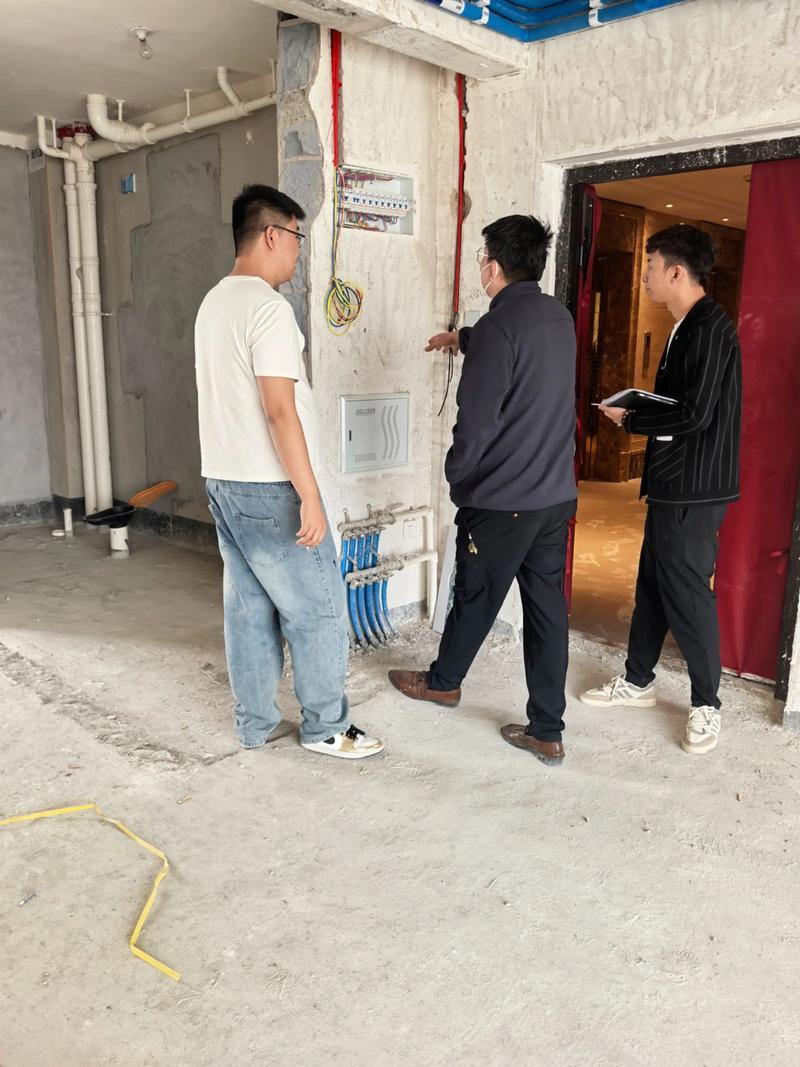

装修交底现场工程师和业主沟通水电点位
装修交底现场工程师和业主沟通水电点位

⚡ 水电交底——差之毫厘,失之千里

问:交底到底是个啥?为啥设计师说了半天,到我这就蒙圈?

答:说人话——交底就是施工前,设计师、工长、你,三方当面把图纸“翻译”成现场指令。一堆符号、尺寸,光看图纸谁不晕?所以得在现场拿粉笔画出来,哪放插座、哪留开关,床多大、柜子多深,一一核实。注意!合同里写得再好,没交底就等于没确认,后期扯皮全在这。我就见过一业主,开工了才发现主卧开关离床八丈远,还是用排插解决问题……你就说憋不憋屈?

问:水电交底最关键的点在哪儿?点位图真的就够了吗?

答:点位图只是骨架,肉得自己长。最关键一点——模拟生活动线。你得在脑子里把从早到晚的动作过一遍:进门手往哪伸(开关),手机搁哪充(插座),吃火锅桌子底下要不要地插……光按标准高度留,最后净是些用不上的废物。记住,沙发旁、床头、马桶边,USB插座多多益善。再一个,厨卫电器功率大,四平方线必须单独回路,别听工人说省钱。回路图要留底,以后打孔才知道线在哪。常见误区:信了“多多益善”的鬼话,满墙插座,丑得要命,还费钱。适当留白,家具一挡,白搭。

问:防水交底,工人说刷两遍就行,够吗?

答:听着——两遍是底线,关键在细节。阴角、管根、地漏,必须做圆弧倒角,再铺聚酯布加强。刚性防水加柔性防水,地面用柔性,墙面用刚性。闭水试验48小时,去楼下看,一滴不漏才算及格。我见过最可怕的,工人直接在旧防水上刷,厚薄不均,半年渗到楼下赔了好几万。千万别省略墙面上翻高度:淋浴区至少1.8米,洗手台背面1.2米,生活阳台有洗衣机也得刷。包管道的静音棉别压坏防水层。一句话,防水工程,做好了大半辈子不愁,做不好天天愁

🛠️ 木瓦油交底——细节处见真章

问:木工进场交底,我需要注意哪些细节?容易被忽悠的地方在哪儿?

答:吊顶是大头。先问清楚——用什么龙骨?轻钢还是木方?现在再叫你全屋木方吊顶的,扭头就走。轻钢龙骨得用国标,壁厚0.8以上,副龙骨间距不超400mm。拐角处必须整板套割,L型或T型,不然必裂。窗帘盒用欧松板打底,大芯板直接封的,简直是给蟑螂留窝。还有,书柜、衣柜内部结构,跟你生活习惯完全挂钩:挂衣杆高度、叠放区尺寸,你说了算,别不好意思开口。我见过190高的大个,挂衣杆按标准1.8米装,西装拖地,你说崩不崩溃?

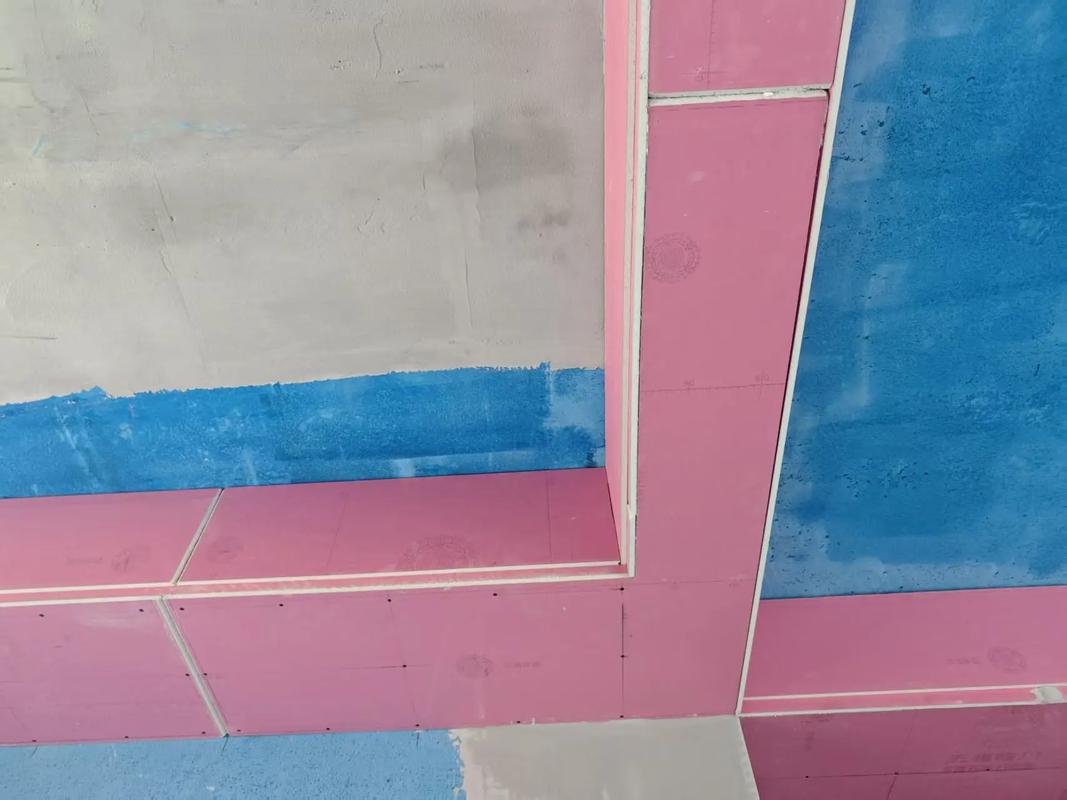

木工吊顶交底拐角处整板套割施工细节
木工吊顶交底拐角处整板套割施工细节

问:油漆交底,设计师拼命推荐深色墙,靠谱吗?

答:深色……怎么说呢,上墙一时爽,补漆火葬场。交底时务必确认:色号、涂刷面积、是否电脑调色。手调的你回家就认命吧,颜色没个准。另外,深色漆对墙面平整度要求巨高,一丁点波浪纹,灯光一打全现形。基层必须冲筋打点,腻子得用耐水型的。设计师要是只说好看,不提工艺和后期磕碰修补难,就是在耍流氓。常见误区:全屋用亮光漆。北方风沙大,没几天细纹看得清清楚楚。老老实实,顶面用亚光,墙面用蛋壳光,高级还藏着心眼

问:贴砖交底,瓷砖排版图谁出?不排版直接贴会怎样?

答:卖砖的出图,工长施工前核实。不排版,就等着随机切割吧,指不定哪冒出细条条。尤其是波导线、花片,必须现场放样确认位置。瓦工手艺再好,也架不住你临时改主意。还有,海棠角还是阳角条?必须提前交代。现在谁还用阳角条啊,又丑又积灰——但你不说,师傅默认给你压条。卫生间坡度也得指出来,地漏不能正对门口,否则水漫金山。空鼓率用空鼓锤一块块敲,单片不超过5%,中心不能空。对了,提醒一句:地砖上墙,必须用专用的瓷砖胶加背胶,水泥砂浆等着掉下来吧。

🏠 设备与主材安装——协同比施工累心

🏠 设备与主材安装——协同比施工累心
🏠 设备与主材安装——协同比施工累心

问:空调、新风、地暖那些设备,交底时怎么协调?

答:头都大了是不是?暖通、新风、净水……所有商家全拉进一个群,现场一个都别少。先定设备位置,再排管道走向,千万别打架。新风主机别装厨房,油烟一吸半年就废。中央空调出风口别对床头吹,冷风刺骨。地暖分水器藏柜子里,留检修口。这些设备个个都要电源、要排水,水电交底时不考虑,后期扯皮扯到哭。最重要的是——所有孔位一次性开好,别等墙面做好了再打孔,修补得你心碎

问:旧房翻新,拆除交底有什么特别要注意的?

答:老房子,处处是惊悚。第一,哪些墙能动,哪些绝对不能碰,一定对照房管局图纸。你以为是普通隔墙,一砸是配重墙,整栋楼跟你急。第二,下水管,铸铁的别乱敲,震裂了整栋楼臭气熏天。第三,铲墙皮铲到哪层?红砖还是水泥层?腻子防不防水?全得交底清楚。我见过最拉胯的,装修公司铲完墙皮发现内部是砂灰墙,空鼓大片,不处理直接批腻子,一年全炸了……所以,拆除完马上检查基层,拍好视频留底

问:主材安装阶段,那些柜子、门、台面,交底不到位会出啥笑话?

答:笑话?是事故好不好!定制柜安装,三令五申:地坪平整度、墙面垂直度,误差超过3mm,柜子塞不进去或者缝大得能伸手指。门套安装前,洞口尺寸复尺没有?台面靠墙处挡水条做多高?台下盆加固了没,掉下来砸脚你赔?还有,马桶坑距——305还是400?贴完砖没复尺,到最后发现马桶离墙差一截,心不心塞?这些,交底时拿尺子一个个量,别嫌烦。记住:不签安装前确认单,出了问题全是你的锅

✔️ 验收交底——最后关卡多刁难都不为过

✔️ 验收交底——最后关卡多刁难都不为过
✔️ 验收交底——最后关卡多刁难都不为过

问:验收交底,我要拿着啥东西去检查?有没有速成清单?

答:实用小工具:空鼓锤、水平尺、相位检测仪、卷尺、强光手电。墙面用手电贴上去照,任何不平、砂眼无处遁形。水电:插座相位检测仪,一插就知道接错没。开关面板与墙面缝隙,拿一张纸试试,插不进去才合格。瓷砖空鼓重点检查四角。油漆:看阴阳角顺直,逆光看无波浪。木作:门扇开合顺畅,推拉门不卡轨。橱柜:台面拼接处摸不到缝,挡水条打胶饱满。最后,所有下水口灌水测试,看看堵不堵,反不反水。别怕工人嫌你事多,一次性搞定了,后面二十年省心。

⚠️ 特别提醒
一、别信“免费设计”“零增项”——羊毛出在牛身上。交底越是模糊,后期增项越凶。把一切落实到白纸黑字,签字盖章,口头承诺当个屁放掉。
二、水电布线要求死做法——横平竖直看似好看,线抽不动,以后换线就是废管。点位之外,要求“活线”工艺,直角弯处能换成大弧度。那可是你未来的救命稻草。
