最近被朋友抓着问翻新的事,一天能回几十条微信。算了,我干脆写下来,你们自己看。我不是在写论文,就是咱俩坐路边摊喝着啤酒聊天的感觉。下面这10个问题,翻新必问。
💰 预算和计划
💰 预算和计划
问:翻新一套老房子,一般要准备多少钱?
答:简单粗暴——每平米1000-1500元是基础线,想好一点,2000元/平米起步。这是全包的价,半包能省点。但注意!这是翻新,不是毛坯,拆旧、垃圾清运、老基层修补都是额外钱。别信那些699、899的套餐,后期增项增到你哭。我见过最惨的,报价8万,最后花了18万。所以,先留出20%的备用金,这是血泪教训。
问:老房翻新,哪些钱绝对不能省?
答:水电、防水、窗户。这三样是骨架。水电埋在墙里,坏了得砸墙;防水漏了楼下找你赔;窗户不隔热不隔音,住进去天天骂自己。其他的,比如瓷砖、地板,可以买中档的,但上面三项,给我用好的。电线用正规品牌,水管用ppr热水管,防水涂料选大厂。不要在这上头抠,抠出事儿更贵。
问:自己找工人还是找装修公司?
答:看你是不是“装修老油条”。如果你懂行、有时间、能镇得住工人,自己装省钱。否则,找公司。但别找那种全国连锁的大公司,贵得离谱,找个本地口碑好的小公司或工长,性价比高。记住,合同签闭口,把项目清单写死,别按实际工程量算,那是无底洞。
🔨 拆改和水电
问:拆旧要注意什么?
答:千万别上来就抡大锤!先搞清楚哪些墙不能动——承重墙、配重墙、剪力墙,一根钢筋都别碰。让物业给图纸。拆的时候,保护好下水口,碎渣掉进去堵了,后期通不了。还有,老房子很多是沙灰墙,一铲就掉渣,这种墙面必须铲到红砖,重新水泥抹灰。别舍不得,否则刷了漆准开裂。

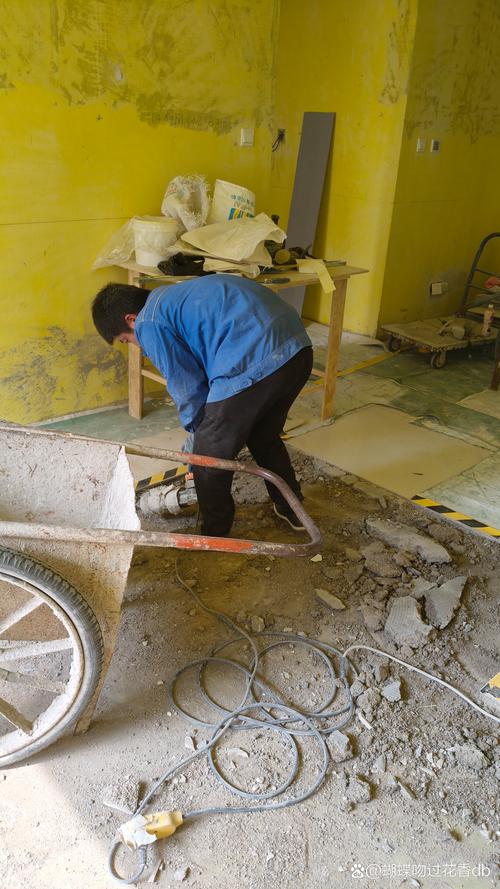

装修工人拆除老旧瓷砖墙面
问:水电一定要全改吗?
答:15年以上的老房子,全改!别犹豫。以前的电线都是铝线,细,绝缘皮老化,回路不够,大功率一开就跳闸。水管多是镀锌管,里面锈得跟泥巴一样,流出来的水你敢喝?局部改是自欺欺人。唯一例外:如果房子才五六年,且原开发商用的材料不错,可以局部断点改造。但检测时一定摇表测绝缘,打压测水管。
问:老房子防水怎么做才靠谱?

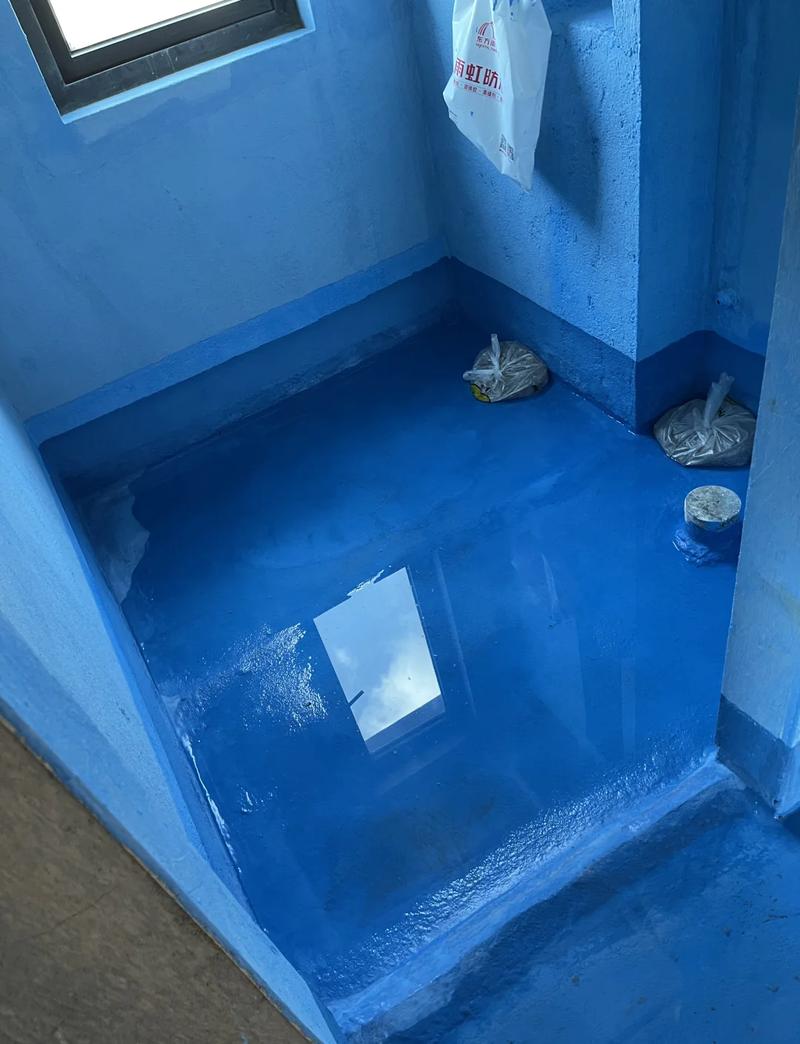

答:卫生间防水,重中之重。先做基层处理,把旧防水层铲干净,找平,阴角做圆弧,管根开槽堵漏。然后刷防水涂料,墙面至少两遍,淋浴区刷到1.8米高,其他面30公分。干透后做闭水试验,蓄水24小时,去楼下看天花,滴水不漏才合格。常见误区:很多人以为老防水还能用,直接贴砖,等着漏水吧。我每次监工都亲自盯着闭水,不盯着工人就糊弄。
卫生间闭水试验蓄水深度
🛠️ 材料和施工
🛠️ 材料和施工
问:墙面翻新,刷漆还是贴墙布?
答:大部分情况刷漆。环保、省钱、好修补。墙布好看,但贵,而且容易翘边,受潮还发霉。除非你墙面基层太差,开裂厉害,那用墙布能遮丑。不过,你墙面都裂那样了,为什么不先好好处理基层?所以,还是老老实实铲掉,重新刮腻子刷漆吧。腻子一定要用耐水腻子,别用那种一碰就掉粉的。油漆选大牌的基本款就行,那些“儿童漆”“零甲醛”大多智商税。
问:地板翻新还是换新?
答:实木地板可以翻新,打磨掉表层2-3毫米,重新上漆,跟新的一样。但前提是没发霉、没虫蛀、没严重变形。成本大概50-80元/平米,比换新的便宜。强化地板就别想了,直接换。旧地板拆了还能卖钱,有人收。但注意,翻新地板灰尘巨大,要在所有工序完成后,进家具前做,否则你刚做的墙面就毁了。
问:工期一般多久?
答:老房翻新,60-90天是正常。别信那些30天极速完工的,除非你住毛坯。拆旧就得一周,水电一周,瓦工贴砖两周,木工一周,油工一周,各种安装收尾,中间的协调等待,一拖就是一个月。要有心理准备,装修没有不延期的。你越催,工人干得越糙。我常跟业主说,把时间放宽点,自己少生气。
问:怎么快速除甲醛?
答:最有效的是通风通风通风!别的都是辅助。夏天开窗,冬天开暖气+开窗,加速挥发。工业风扇对着窗口吹,效果拔群。活性炭、绿植、除醛果冻,心理作用大于实际。找除醛公司?谨慎!他们喷的东西当时能降数值,几天后又反弹。真正有效的就是时间+通风。装修完至少晾一个夏天,别那么着急入住,身体要紧。
特别提醒:
1. 别在装修中频繁改方案! 一会儿换个瓷砖颜色,一会儿加个插座,背后都是钱和工期。图纸确认好,开工后少哔哔,项目经理都会谢谢你。
2. 尾款压手里,别老早结清。 哪怕他说要发工资了,你按进度给。验收完了,住上一个月,没问题再结清5%的尾款。这是你最后的话语权。
好了,一不留神说了这么多。都是这些年趟过的坑,你好好消化。装修是一场修行,祝你不疯魔,不抑郁。
