装修施工流程到底怎么走?12个高频问题解答

前期准备阶段常见问题

问:装修开工前一定要先做设计吗?直接找工人不行? 🔧 答:一定要先出完整设计再开工。原因很简单,工人干活都是按图来,你边装边改,今天改吊顶明天改水电,工价至少涨20%,还容易留缝不对口。常见误区:很多业主以为找工人免费出的方案就能直接用,大多都是凭经验画的,根本没算尺寸,装完才发现冰箱塞不进去,插座被衣柜挡住。建议开工前把平面布置图、立面图、水电定位图都敲定,每一个插座的位置都标清楚。 问:装修预算怎么按施工流程分配才不超支? 💰 答:大致按这个比例分就不会错:设计费5%,水电改造10%,泥水瓦工20%,木工15%,油漆10%,主材25%,家具软装15%。注意预留总预算10%的变动金,应对临时改方案或者材料涨价。说实话我见过80%超预算的,都是一开始没留浮动空间,看中更好的瓷砖就超了。 问:旧房子翻新,施工流程和新房有什么不一样? 🏠 答:第一步必须是先拆旧,再做设计,和新房反过来。新房是先设计再进场,旧房拆完才能知道原有墙面有没有空鼓,水管有没有锈穿,原来的防水有没有坏。注意拆旧的时候别砸坏承重梁和原有主水管,拆完一定要把地面垃圾清干净再做下一步,不然铺完瓷砖会高低不平。

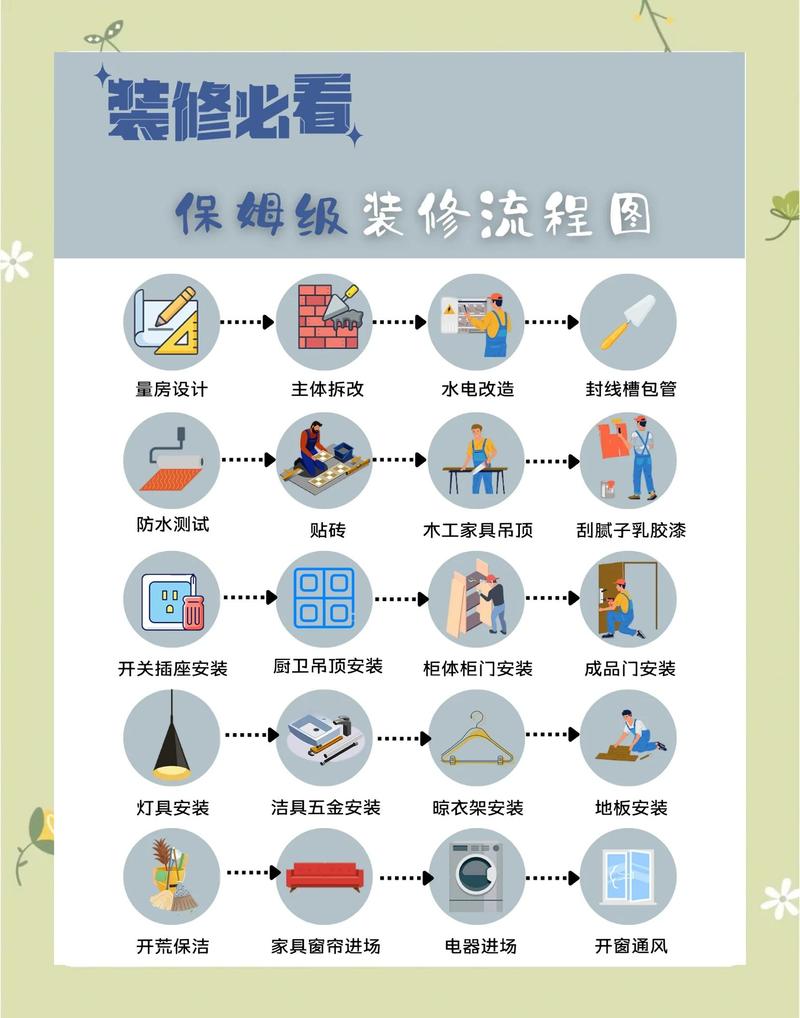

家装装修施工流程节点表
家装装修施工流程节点表

基础施工阶段常见问题

问:水电改造到底走顶还是走地? 💧 答:优先走顶。原因是走顶一旦漏水,第一时间就能发现,不会泡坏地板和墙面,维修也方便,不用砸地砖。走地的优点是便宜,能省10%-15%的材料钱,但漏水很难发现,漏到楼下才知道,赔邻居钱都不止省的那点。建议厨卫一定要走顶,客厅卧室弱电可以走地。 问:水电改造完,一定要先验收再贴砖吗? 🔌 答:必须。验收要做两个测试:第一是加压测试,冷热水管都打到8个压,保持24小时,掉压不超过0.5个压才算合格。第二是通电测试,每个插座都要用试电笔测一遍,看有没有零火接反、不通电的情况。常见误区:很多业主嫌麻烦,工人说没问题就直接贴砖了,后期发现问题,砸砖返工最少花几千块,还耽误一周工期。 问:防水施工流程是啥?做完要闭水多久? 🛁 答:标准流程是:先把地面墙面找平,清理干净灰尘垃圾,刷第一遍防水涂料,干透后刷第二遍,然后贴防水保护层,最后做闭水试验。闭水最少要48小时,最好放72小时,水位要高于墙面30厘米,然后去楼下看顶面有没有渗水。注意墙面防水淋浴区要做到1.8米高,干区最少做到30厘米,卫生间挨着衣柜那面墙,最好整面都做防水。
卫生间防水装修施工实拍图
卫生间防水装修施工实拍图
问:瓷砖铺贴到底先贴墙还是先贴地? 🪨 答:看工人习惯,不过我更推荐先贴墙再贴地,能避免地砖压墙砖的缝隙不对,美缝完也更好看。不过先贴墙的话,要把最下面那片墙砖留着,最后贴地砖的时候再补,不然很容易积灰空鼓。注意不管顺序是什么,贴完24小时不能踩,七天之后才能美缝,不然热胀冷缩容易裂。 问:刷乳胶漆的施工流程,先刷漆还是先贴壁纸? 🎨 答:先刷乳胶漆,再贴壁纸。原因是贴壁纸需要基层处理,刷完一遍底漆之后,贴壁纸的地方刷基膜,就能直接贴了。反过来的话,贴完壁纸再刷漆,漆很容易蹭到壁纸边,擦都擦不掉。建议刷漆之前要把墙面刮三遍腻子,每一遍都要打磨,不然刷完会凹凸不平。 问:木工施工,先做吊顶还是先做衣柜? 🪑 答:如果是成品定制衣柜,先做吊顶,再装衣柜。如果是现场打衣柜,而且衣柜做到顶,那就先打衣柜再做吊顶,更贴合缝隙,不会留缝落灰。常见误区:很多全屋定制说可以先装衣柜再吊顶,其实就是为了省材料,留个一两厘米的缝,后期还要打玻璃胶,没多久就发黄发黑,巨难看。

收尾验收阶段常见问题

收尾验收阶段常见问题
收尾验收阶段常见问题
问:开荒保洁应该什么时候做?是装家具之前还是之后? 🧹 答:一定要装家具之前做。开荒保洁要清掉所有施工垃圾,水泥块、油漆点、残留玻璃胶这些,装完家具再做,很多死角清不到,还容易刮花新家具。注意开荒保洁别让工人用强碱清洁剂擦玻璃,会腐蚀玻璃镀膜,用中性的就好。 问:装修完验收,施工流程走完怎么算合格? ✅ 答:记住这几个核心点就行:第一所有开关插座都能正常用,灯全亮,水压正常,所有下水都不堵。第二墙面乳胶漆没有开裂掉皮,阴阳角顺直,摸上去没有掉粉。第三瓷砖空鼓率整体不超过5%,单片砖空鼓不超过1/3就算合格。第四所有门窗开关顺畅,密封好,没有漏风漏雨的情况。 问:装修完一般要放多久才能住?怎么除醛最快? 🌿 答:只要你用的是符合国标的材料,通风一个月到两个月就能住。别信什么绿植、活性炭除醛,那点效果可以忽略不计,最快的就是开窗通风,夏天温度高,甲醛释放快,放一个月就够,冬天最好放满两个月。注意别空放半年一年的,很多板材放久了反而容易受潮变形,白瞎了好材料。 特别提醒 1. 别想起一出是一出,施工到哪改到哪。哪怕你觉得原来的设计不好,也最好等一个施工阶段全部完成后统一调整,改一次乱一次节奏,工期拖半个月都是常事,工价也会涨。 2. 别贪便宜找没有固定施工流程的野装修队。说好了先装后付,拿到一半钱就给你乱换材料,流程全乱,最后出问题找不到人,哭都没地方哭。
