拆改与隐蔽工程
问:翻新一定要铲墙皮吗?
答:不一定!先泼盆冷水——很多人被装修队忽悠全铲,花冤枉钱。如果原墙面是耐水腻子,且没有空鼓、开裂,直接打磨后刷漆就行。但老房常见的是那种一蹭就掉粉的非耐水腻子,必须铲到基层,否则新漆挂不住,以后起皮掉灰你会疯掉。怎么判断?泼点水,用手搓,起白浆就是非耐水。另外,如果墙面有严重空鼓,哪怕局部也要铲掉重做水泥砂浆。别信什么“刷墙固就行”的鬼话,那是遮丑一时。空鼓不处理,过两年墙裂了,哭都来不及。还有,老房沙灰墙,铲完可能得挂网,防止开裂。这块别省。

问:水电一定要全改吗?
答:看房龄。20年以上的老房,我劝你咬咬牙全改。电线老化、铝线替换、没有地线、回路不够,这都是安全隐患。而且老房子插座少得可怜,现在电器这么多,接线板拖一地,看着就烦。全改的话,电线用BV线,照明1.5平方,插座2.5,厨房空调4平方,单独回路。水管也换PPR的,旧铁管锈得都没法看。但如果你房子才十年左右,检查下原有管线质量没问题,可以局部增加点位,省一大笔。注意,水电隐蔽工程,图纸一定要留好,后期打孔才不会打到水管电线。我见过太多悲剧了,切记。
问:旧地板翻新打磨还是直接换新?
答:实木地板,如果表伤不深,翻新打磨+重新上漆,性价比超高!比换新便宜一半不止。但你得找专业机器打磨,然后上底漆面漆,效果牛逼得很。不过复合地板就甭费劲了,薄薄一层木皮,一磨就透,直接换。还有,地暖地板千万别乱打磨。另外,翻新地板时,注意踢脚线也得跟着处理,不然色差逼死强迫症。
表面工程与材料选择
问:墙面用乳胶漆还是墙布?
答:家有小神兽的,乳胶漆!耐擦洗,磕碰好修补。墙布虽然质感好,但一旦弄脏,只能局部更换,还可能留印子,成本高。而且墙布胶水环保是个问题,劣质胶水甲醛爆表。乳胶漆选大品牌的中高端款,环保达标,擦洗几千次没问题。但我也不一棍子打死墙布,卧室背景墙用一点,增加温馨感,也还行。注意,乳胶漆别买那种带香味的,多半是加了香精遮味,刺鼻得很。
问:卫生间防水怎么做才不漏?

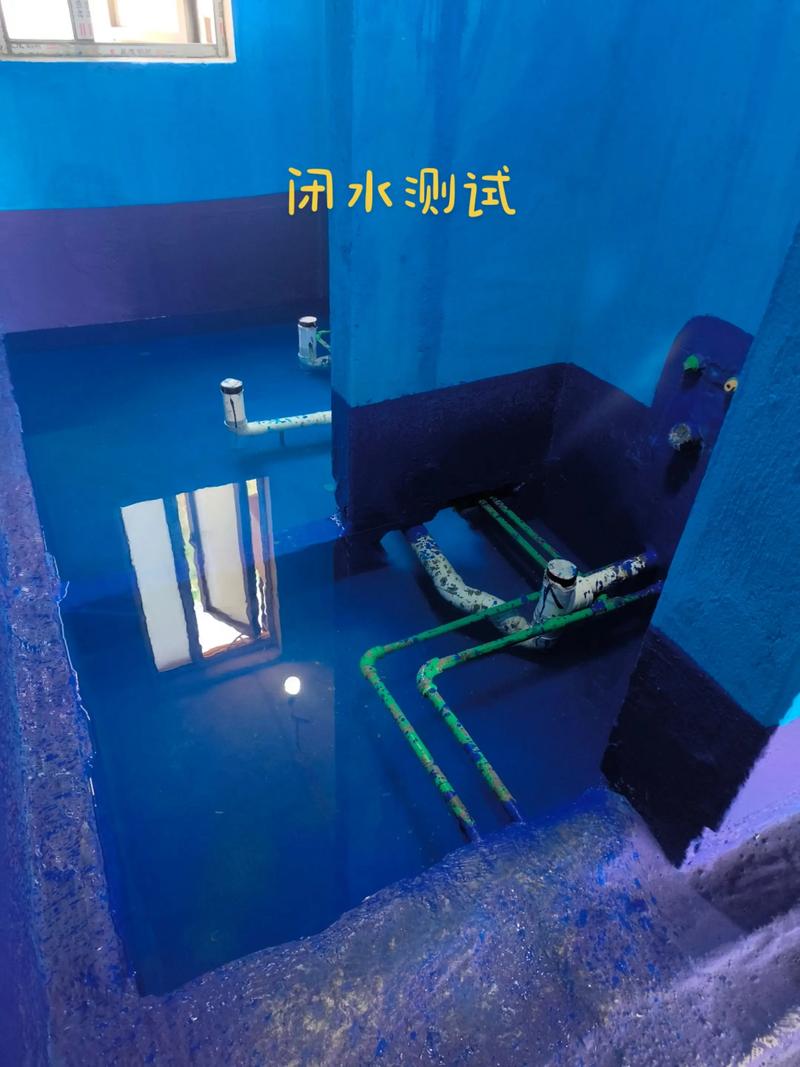

答:重中之重!地面用柔性防水,墙面用刚性防水,地面至少刷两遍,墙根、管根做R角处理,再贴无纺布加强。淋浴区墙面防水至少1.8米高,其他区域30公分。做完一定要做闭水试验,蓄水48小时,到楼下看有无渗漏。很多工人偷懒,刷一遍就完事,或者墙面漏刷,以后水汽渗到隔壁墙,墙皮起泡发霉,恶心死。防水材料别图便宜,雨虹、德高都可以。特别提醒,门槛石下面也要刷防水,形成挡水坎,不然水从门槛底下渗到客厅,你家地板就要变形了。这个坑我踩过。

问:门窗要不要换?
答:如果临街,换!双层中空玻璃断桥铝窗户,隔音隔热,关上窗世界瞬间清净。不换的话,就算屋内装修再漂亮,外面车喇叭声、广场舞照样扰你。如果安静,且现状还行,预算紧张可以不换。但入户门得看,老式铁门不防盗也不隔音,换个甲级防盗门,带密码锁,提升安全感。窗的话,注意安装时打发泡胶和密封胶要饱满,不然漏风漏水,你就知道什么叫“呼呼作响”。
成本与工期管理
问:翻新预算怎么控制?
答:先做个总预算,然后砍掉20%作为浮动,实际花销经常超。隐蔽工程、防水、水电这些基础项,一分钱别省!省了以后扒了重做更贵。可以省的是装饰性项目:比如复杂吊顶、花哨背景墙,这玩意容易过时还积灰。家具可以后期慢慢添,优先保证硬装质量。另外,别老跑大商场,建材市场也能淘到好货,多比价。切记,装修公司报价单要细看,故意漏项后期增项的很多。签合同注明“超出预算5%由施工方承担”,给自己留后路。我被增项坑过,想起来就火大。
问:翻新工期一般多久?如何避免拖延?
答:老房全改,两个月起步。如果只是厨卫翻新,一周到两周。工期拖延常见原因:工人同时接几个活儿,三天打鱼两天晒网;主材你买晚了,进场衔接不上;定制产品复尺出错,返工。怎么避免?合同写好工期和延期赔付,按天扣钱。主材提前订好,一开工就让商家上门测量。定制橱柜、门这类,早期就确定,因为生产周期长。每周去现场盯着,或者让工长每天发照片。你不上心,工人就磨洋工。
问:自己找工人还是找装修公司?
答:懂行且有时间的,可以自己找工长,省下管理费。但新手小白,找靠谱装修公司,哪怕半包,有个监理帮你盯着,省心。别找那种路边散工,手艺参差不齐,后期维修都找不到人。找公司也要看口碑,看他们的在建工地,别光看样板间。还有,付款方式别傻傻地一次付清,按进度给,3-3-3-1比例,最后留5%-10%尾款,验收完再给。
环保与验收

问:翻新后怎么快速除甲醛?
答:最有效的就是通风!别的都是辅助。闷放法?没用,高温高湿闷完还是得排出去。工业风扇对着窗外吹,比啥净化器都管用。活性炭、绿植,心理安慰大于实际。还有,从源头控制:腻子用成品耐水腻子,别用胶水勾兑的;建材选E0或ENF级的板材。装修完至少通风三个月,家有孕妇小孩,最好过个夏天。测甲醛别买那种手持检测仪,都是玩具,准的是找CMA认证机构上门采样检测。
问:翻新验收要点有哪些?
答:带上靠尺,检查墙面平整度;敲空鼓,瓷砖中心不允许空鼓,边角少量可接受。插座用相位仪测接地和接线正确。下水倒水,看通畅与否,地漏有没有堵。门窗开关顺滑,密封胶严密。油漆面看有没有流坠、沙眼。还有,别忘了检查弱电箱,网线是不是超五类以上,别给你用四芯电话线糊弄。最后,对一遍合同清单,确认无漏项。有问题坚决不签字,整改完再收房。你越仔细,他们越不敢糊弄。
特别提醒
误区一:老房结构不能动? 其实很多老房非承重墙可以拆,但承重墙、剪力墙绝对不能动!别听设计师忽悠“就敲一点没事”,那是拿命开玩笑。一定要看原始结构图。有些老房是砖混结构,墙体大多承重,别乱来。真想拆,找有资质机构鉴定。
误区二:翻新比新房装修便宜? 天真!翻新涉及拆除、垃圾清运、底层修补,这些费用加起来可能比毛坯装修还贵。特别是垃圾清运,没电梯的老楼,人工背下楼,那种酸爽…费用一下就上去了。所以预算要留足这块。
